Технические условия на электроснабжение дома и участка – что это такое, зачем нужно, порядок получения, список документов, содержание ТУ

Технические условия на электроснабжение дома и участка – что это такое, зачем нужно, порядок получения, список документов, содержание ТУ

Современная система предоставления услуг предполагает наличие специальных правил между поставщиком и потребителем. В сфере электроснабжения – это специальные технические условия на электроснабжение объекта. Разберем, что собой представляют ТУ и для чего они вообще нужны, каков порядок их получения, какой набор документов для этого понадобится, а также какова структура ТУ, и каким образом они выполняются.

Условия для подсоединение дома к электросети

ТУ на подключение к электросети – что это такое и зачем нужно

В качестве регулятора порядка при предоставлении услуг выступают 2 общеизвестных норматива – это ГОСТ и ТУ. Если 1-ый задает государство, то 2-ой конкретное ведомство, в рассматриваемом случае – электроэнергетическая отрасль.

ТУ – это, по сути, свод правил, согласно которым выполняются определенные действия по электроснабжению объекта. В них также содержатся требования к применяемым для этой цели устройствам и материалам, а также электротехнические характеристики. В конечном итоге это гарантирует качество предоставляемой услуги и обеспечивает безопасность потребителя.

Технические условия (ТУ) на электроснабжение объекта имеют определенный срок действия (как правило, до момента смены № в кадастре или владельца участка) – их получение требуется как при первичном подключении электричества, так и повторном изменении сетей. Официально в правилах это выражается следующими пунктами:

Первичное подключения дома к системе электроснабжения

  • Подсоединение к сетям нового потребителя.
  • Подключение существующего объекта, на котором ранее электросети не эксплуатировались.

Смотрите также:
Каталог компаний, что специализируются на электротехнических работах любой сложности

  • В местах с рабочим энергоснабжением, но требующих повышения мощности.
  • На участке с функционирующими электросетями, но нуждающимися в перепланировке внешних схем.
  • В случаях утраты документации уже подключенных потребителей.

На заметку! ТУ – часть договора на оказание услуг по энергоснабжению, а не отдельный документ. В ней содержится важная информация об электрификации объекта. При разработке ТУ учитывается ряд параметров – специфика местности, требуемая мощность, состояние и возможность модернизации схемы.

Порядок получения, список документов

Для получения технических условий в 1-ый раз сначала нужно подать заявку для присоединения участка (потребителя) к электрическим сетям, а после того, как она будет рассмотрена – заключить договор на подключение электроэнергии. Порядок действий следующий:

  1. Подать пакет необходимых документов в энергоуправляющую компанию.
  2. Заключить договор, в котором отображаются юридические и технические детали дела.
  3. Исполнить требования ТУ, а также возможные иные правила по договору.
  4. Оповестить Госэнергонадзор с целью предоставления согласия на присоединения дома к сетям.

Читайте также:
Временное технологическое присоединение к электрическим сетям: процедура оформления

Если требования соблюдены, специалисты компании выполнят работы по электрификации участка, и дадут подписать контрольный акт.

Чтобы получить техусловия на энергоснабжение, частному домовладельцу в заявке нужно указать цель предоставления технических условий – как правило, это подключение к дому электроэнергии, а также характер объекта и данные паспорта и ИНН. К этому требуется приложить следующий пакет документов:

  1. Подтверждение платежа за разработку ТУ.
  2. Заполненный бланк с характеристиками участка.
  3. Копии ИНН и паспорта.
  4. Нормативный расчет мощности потребления.
  5. Свидетельство на право собственности.
  6. Ситуационный план.

Справка! Заявка на предоставление ТУ рассматривается в течение 2-недельного срока. Отказ обычно бывает в случае неполной информации от заявителя либо в силу невозможности проведения работ в настоящих условиях на участке.

Траншея с соблюдением ТУ

Читайте также:
Увеличение мощности электроэнергии: пошаговая инструкция

Для того чтобы получить положительный результат на техусловия для подключения электричества для физических лиц, в том числе 380 В, на участке должны соблюдаться определенные требования. В первую очередь они касаются безопасности – например, наличие заземляющего контура. Помимо этого, ТУ включают следующую информацию:

  • Адрес дома и паспортные данные заказчика.
  • Вид объекта – для частника это жилой дом.
  • Характеристики сети – количество фаз, мощность.
  • Предельная нагрузка.
  • Требования к счетчикам.
  • Характеристики устройств защиты.

Таким образом, техусловия – это приложение в виде определенных требований к договору, которые заказчик обязуется выполнить для электроснабжения своего участка. Более того, он должен оплатить расходы на необходимые работы, если таковые понадобятся. Такая необходимость возникает, например, при укладке кабеля в грунт и предварительного создания траншеи, а также, если дом находится вдали от ЛЭП, и требуется установка дополнительных опор.

Видео описание

Видео-пример того, как выполнить ТУ электроснабжения участка:

Читайте также:
Подключение коттеджа к электросетям

Коротко о главном

ТУ представляет собой свод правил и требований для подключения дома к электросетям. Они являются частью договора, и требуются при первичном подключении или изменении и модернизации электросхемы. Алгоритм оформления ТУ следующий:

  1. Подается заявление в энергокомпанию.
  2. Заключается договор.
  3. Выполняются требования.
  4. Оповещается Госэнергонадзор на предмет согласия подключения к сетям.

При этом к заявке прилагаются регистрационные данные владельца, право собственности, бланк с характеристиками сети и ситуационный план. В ТУ содержится ряд технологических требований, при соблюдении которых возможно подключение к электросетям, а также информация о владельце, участке и электросистеме.

Технологическое присоединение к электрическим сетям

88005001025

Технологическое присоединение представляет собой совокупность мероприятий по обеспечению фактического присоединения энергопринимающих устройств организации к объектам электросетевого хозяйства и мероприятий по получению необходимой документации.

Процедура технологического присоединение регламентируется правилами технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям, утвержденными Постановлением Правительства РФ от 27.12.2004 N 861.

Результатом процедуры является:

  1. Фактическое присоединение энергопринимающих устройств заявителя к электрическим сетям.
  2. Получение акта о технологическом присоединении. Данный документ подтверждает факт подключения объекта к электросети и необходим для того, чтобы заключить договор энергоснабжения с энергосбытовой организацией.
  3. Подача напряжения на объект.
  1. Подготовим документы и заявку на технологическое присоединение
  2. Увеличим максимальную мощность на вашем объекте
  3. Заключим прямой договор с энергосбытовой компанией

Какие виды технологического присоединения бывают?

  • Новое технологическое присоединение. Если ваш объект ранее не был присоединен к электрическим сетям
  • Увеличение мощности. Ваш объект имеет технологическое присоединение, но вы хотите увеличить мощность (это может быть связано с увеличением объемов производства или сменой деятельности)
  • Внесение изменений в схему электроснабжения.Изменение категории надежности электроснабжения, изменение точки присоединения энергопринимающего устройства и др.

Порядок получения технологического присоединения

  1. Определение сетевой организации к сетям которой вам необходимо подключится;
  2. Подача заявки на технологическое присоединение в сетевую организацию;
  3. Получение проекта договора о технологическом присоединении и технических условий;
  4. Подписание договора о технологическом присоединении с сетевой организацией;
  5. Выполнения технических условий по договору;
  6. Проверка выполнения технических условий;
  7. Получение документов и заключение договора энергоснабжения;
  8. Подача напряжения на объект.

Технологическое присоединение к электрическим сетям

1. К какой сетевой организации будет осуществлено подключение?

Необходимо определить ближайший объект электросетевого хозяйства к объекту, который планируется подключить. Это может быть опора ЛЭП, кабельная линия, трансформаторные подстанции. К сетевой компании, владеющей этим объектом и будет осуществлено подключение.

Если на расстоянии менее 300 метров от границ объекта находятся несколько сетевых объектов, то вы можете выбрать любой и обратится к владельцу этих сетей.

Если вблизи границ нет объектов электросетевого хозяйства или они находятся на расстоянии далее 300 метров, необходимо направить заявление о технологическом присоединении в ту сетевую организацию, объекты которой находятся на наименьшем расстоянии.

2. Подача заявки на технологическое присоединение в электросетевую компанию

Определив в какую электросетевую компанию необходимо подать заявку, найдите сайт этой компании и скачайте шаблон заявки в разделе “Технологическое присоединения”.

Заявку необходимо заполнить и подать в компанию либо через сайт, либо лично. Многие сетевые компании сейчас имеют личные кабинеты — через которые также можно подать заявку.

При заполнении заявки вы имеете возможность сразу выбрать энергосбытовую компанию, с которой хотите заключить договор и вид договора: купля-продажа или энергоснабжение. Если вы выберите договор купли-продажи, то вам необходимо будет заключить договор с сетевой организацией на услуги по передаче электроэнергии.

К заявке необходимо будет приложить полный пакет документов. Список документов указан на втором листе заявки.

Срок рассмотрения заявки зависит от типа потребителя и необходимой мощности:

  • Юридические лица и индивидуальные предприниматели до 150 кВт по одному источнику электроснабжения и физические лица до 15 кВт по одному источнику электроснабжения — 15 дней со дня подачи заявки;
  • Иные категории – 30 дней со дня подачи заявки;
  • Юридические и физические лица на временное присоединение энергопринимающих устройств- 10 дней со дня подачи заявки;
  • По индивидуальному проекту ( свыше 8900 кВт) – в течение 5 дней со дня утверждения размера платы за технологическое присоединение региональной энергетической комиссией.

3. Получение договора на технологическое присоединение и технические условия

По истечении срока рассмотрения заявки, вы получите договор на технологическое присоединение, к которому будут приложены технические условия.

Технические условия — это список мероприятий, которые необходимо будет выполнить для того, чтобы фактическое подключение стало возможным.

Что должно содержаться в технических условиях?

В технических условиях для юридических лиц и индивидуальных предпринимателей с мощностью не превышающей 150 кВт и для физических лиц с мощностью не более 15 кВт:

  1. Точки присоединения к электрическим сетям. При этом точки присоединения должны располагаться не далее 25 метров от границ участка заявителя;
  2. Обоснованные требования к усилению параметров пропускной способности существующей сети. Мероприятия по усилению пропускной способности до границ участка выполняются сетевой организацией;
  3. Обязательные требования к приборам учета и устройствам противоаварийной автоматики;
  4. Распределение обязанностей по выполнению технических условий. Технические условия на участке выполняет сам заявитель, до границы участка — сетевая компания.

В технических условиях для иных заявителей указываются:

  1. Схемы выдачи или приема мощности и точки присоединения (вводные распределительные устройства, линии электропередачи, базовые подстанции, генераторы);
  2. Обоснованные требования к усилению существующей электрической сети в связи с присоединением новых мощностей (строительство новых линий электропередачи, подстанций, увеличение сечения проводов и кабелей, замена или увеличение мощности трансформаторов, расширение распределительных устройств, установка устройств регулирования напряжения для обеспечения надежности и качества электроэнергии), обязательные для исполнения сетевой организацией за счет ее средств;
  3. Требования к устройствам релейной защиты, регулированию реактивной мощности, противоаварийной и режимной автоматике, телемеханике, связи, изоляции и защите от перенапряжения, к контролю и поддержанию качества электроэнергии, а также к приборам учета электрической энергии и мощности (активной и реактивной);
  4. Требования к присоединению энергопринимающих устройств к устройствам противоаварийной и режимной автоматики, требования к подключению всей присоединяемой мощности энергопринимающих устройств, но не ниже уровня аварийной или технологической брони, к устройствам автоматики отключения нагрузки энергопринимающих установок при снижении частоты электрического тока или напряжения в прилегающей электрической сети, требования к характеристикам генераторов;
  5. Требования к оснащению энергопринимающих устройств устройствами релейной защиты, противоаварийной и режимной автоматики, включая размещение устройств, обеспечивающих дистанционный ввод графиков временного отключения потребления с диспетчерских центров в соответствии с требованиями соответствующего субъекта оперативно-диспетчерского управления.
  1. Сделаем экспертную оценку договора на техприсоедниение
  2. Приведем условия договора к оптимальным по стоимости
  3. Оптимизируем технические условия на покупку электроэнергии

4. Заключение договора технологического присоединения

После получения договора на технологическое присоединения вы должны подписать два экземпляра договора и один экземпляр направить в сетевую компанию в течение 30 дней с даты получение проекта договора от сетевой организации.

В случае несогласия с проектом договора и представленными условиями вы можете направить в адрес сетевой организации мотивированный отказ от подписания договора с предложением об изменении условий договора или с требованиями о приведении его в соответствие с Правилами технологического присоединения. Направить отказ необходимо заказным письмом с уведомлением.

После получение отказа сетевая организация обязана подготовить новую редакцию договора в течение 5 рабочих дней и направить ее в адрес заявителя.

Если в течение 30 дней отказ или подписанный договор не был отправлен — то заявка аннулируется.

5. Выполнение технических условий

После подписания договора на технологическое присоединение идет этап выполнения технических условий. Вы выполняете работы в границах своего участка, сетевая организация выполняет мероприятия до границы участка заявителя.

6. Проверка выполнения технических условий и получение допуска в эксплуатацию приборов учета

Проверка выполнения вами технических условий в случаях, когда не требуется согласование технических условий с субъектом оперативно-диспетчерского управления, осуществляется сетевой организацией.

Для проведения проверки выполнения технических условий вы направляете в сетевую организацию уведомление о выполнении технических условий и прикладываете документы:

а) копии сертификатов соответствия на электрооборудование (если оборудование подлежит обязательной сертификации) и (или) сопроводительной технической документации (технические паспорта оборудования), содержащей сведения о сертификации;

б) копии разделов проектной документации, предусматривающих технические решения, обеспечивающие выполнение технических условий;

в) документы, содержащие информацию о результатах проведения пусконаладочных работ, приемо-сдаточных и иных испытаний;

г) нормальные (временные нормальные) схемы электрических соединений объекта электроэнергетики, в том числе однолинейная схема электрических соединений (электроустановки).

Если электрохозяйство включает в себя только вводное устройство напряжением до 1000 В, осветительные установки, переносное электрооборудование и энергопринимающие устройства номинальным напряжением не выше 380 В, то документы, указанные в подпунктах «в» и «г» не требуются.

Сетевая организация:

а) проверит соответствие технических решений, параметров оборудования и проведенных мероприятий, указанных в документах требованиям технических условий;

б) произведет осмотр присоединяемых электроустановок заявителя на соответствие фактически выполненных заявителем мероприятий по технологическому присоединению техническим условиям и представленной заявителем проектной документации или на соответствие требованиям, определенным в технических условиях.

Одновременно с этим вы должны получить допуск в эксплуатацию прибора учета и оформить акт о допуске прибора учета в эксплуатацию. Для этого необходимо направить заявку в сетевую организацию на получение допуска в эксплуатацию прибора учета.

Для допуска в эксплуатацию прибора учета сетевая компания приглашает представителя энергосбытовой организации, с которой вы планируете заключить договор энергоснабжения.

Сетевая организация проводит осмотр присоединяемых электроустановок до распределительного устройства (пункта).

После проверки технических условий и оформления допуска в эксплуатацию прибора учета, необходимо организовать процесс фактического присоединения объектов к электрическим сетям. Это может сделать представитель сетевой организации сразу же после проверки, либо вам необходимо будет договориться с сетевой организацией о выполнении данного мероприятия дополнительно.

По результатам мероприятий по проверке выполнения технических условий и после осуществления фактического подключения объекта к сети сетевая организация в 3-дневный срок составляет акт о выполнении технических условий и направляет его вам, подписанный со своей стороны в 2 экземплярах. Вы должны подписать акт о выполнении технических условий в течение 5 дней с момента получения.

7. Подписание акта о технологическом присоединении

Оформление и подписание акта о технологическом присоединении — завершающая стадия процесса технологического присоединения. Акт о технологическом присоединении содержит в себе все данные об объекте подключения.

8. Получение документов и заключение договора энергоснабжения

Вместе с актом сетевая организация предоставит вам полученные от гарантирующего поставщика:

  • 2 экземпляра подписанного проекта договора энергоснабжения или дополнительного соглашения к действующему договору, если в заявке был указан вид договора — договор энергоснабжения;
  • 2 экземпляра проекта договора купли-продажи, если в заявке был выбран вид договора — договор купли-продажи.

Вы должны рассмотреть договор и в случае несогласия с какими-либо условиями направить гарантирующему поставщику предложение о заключении договора на других условиях.

Если же вы приложили к заявке подписанный проект договора энергоснабжения (или купли-продажи) или протокол разногласий к проекту договора по форме гарантирующего поставщика и у гарантирующего поставщика нет возражений, то сетевая организация предоставляет заявителю подписанный гарантирующим поставщиком один экземпляр договора.

Если был получен отказ от заключения договора энергоснабжения с указанием причин отказа, то сетевая организация обязана не позднее 2 рабочих дней направить эту информацию заявителю.

9. Подача напряжения на объект

Напряжение подается на объект в сроки указанные в договоре энергоснабжения.

10. Оплата технологического присоединения

Плата за технологическое присоединение будет включать в себя расходы сетевой организации на выполнение мероприятий по осуществлению технологического присоединения и расходы на строительство объектов электросетевого хозяйства — от существующих объектов электросетевого хозяйства до присоединяемых энергопринимающих устройств.

Льготные категории:

  1. При присоединении энергопринимающих устройств максимальной мощностью не более 15 кВт (с учетом мощности ранее присоединенных устройств) для юридических и физических лиц плата составит не более 550 рублей. При условии: выбора 3 категория надежности, расстояние от границ участка заявителя до объектов электросетевого хозяйства необходимого заявителю класса напряжения сетевой организации, в которую подана заявка, составляет не более 300 метров в городах и поселках городского типа и не более 500 метров в сельской местности.
  2. При присоединении энергопринимающих устройств мощностью от 15 кВт и до 150 кВт с 1 октября 2017 г. в состав платы не включаются расходы, связанные со строительством объектов электросетевого хозяйства от существующих объектов электросетевого хозяйства до присоединяемых энергопринимающих устройств. То есть оплата берется только за оформление бумаг. Максимальная стоимость такого подключение может составить до 500 рублей/кВт*ч.

Данной категории потребителей можно выбрать один из двух вариантов расчетов. Выбранный вариант указывается при заполнении заявки:

  • 15% платы в течение 15 дней с даты заключения договора, 30% платы в течение 60 дней с даты заключения договора, но не позже даты фактического присоединения, 45% платы в течение 15 дней с даты фактического присоединения, 10% платы в течение 15 дней с даты подписания акта об осуществлении технологического присоединения;
  • авансовый платеж 5%, беспроцентная рассрочка в размере 95% с ежеквартальным внесением платы равными долями на период до 3 лет с даты подписания акта об осуществлении технологического присоединения.

Для заявителей с максимальной мощностью более 15 кВт, существуют два способа расчета платы за технологическое присоединение:

  1. Как произведение величины максимальной мощности и соответствующей ставки на максимальную мощность, утвержденной для сетевой компании. Этот вариант применяется, когда для присоединения к электросетям не требуется строительства протяженных линий электропередачи или большого количества трансформаторных подстанций;
  2. С использованием утвержденных стандартизированных ставок на технологическое присоединение. Величина максимальной мощности умножается на величину ставки за мощность и к полученной величине прибавляется произведение требуемого для подключения потребителя длины планируемой к постройке линии электропередач на ставку строительства этой линии (руб. на км) и количества требуемых трансформаторных подстанций и ставки на их строительство.

Вы вправе выбрать по какому варианту будет произведен расчет платы при заполнении заявки на технологическое присоединения.

11. Сроки технологического присоединения

Сроки технологического присоединения в соответствии с текущим законодательством не должны превышать:

  • для временного подключения — 15 рабочих дней (в случае, если в заявлении не указан более длительный срок)
  • для юридических лиц, присоединение мощностью не более 150 кВт, физические лица, присоединение к сетям уровнем напряжения до 20 кВ — 6 месяцев
  • для юридических лиц, присоединенная мощность объектов не превышает 670 кВт — 1 год
  • для юридических лиц, присоединенная мощность которых превышает 670 кВт — 2 года

Как подключить частный дом к электросетям с мощностью больше 15 киловатт

Как подключить частный дом к электросетям с мощностью больше 15 киловатт

Иногда в доме много «прожорливых» электроприборов и надо запросить у энергетиков побольше мощности.

Частные дома обычно подключают к электричеству с ограничением по мощности в 15 киловатт. Этого достаточно, чтобы работали все бытовые приборы и, например, пять-шесть конвекторов для отопления. Но часто бывает, что мощности не хватает: в доме стоит мощный электрокотел или теплые полы, пристроена мастерская со станками, а во дворе есть курятник, который зимой тоже отапливается электричеством.

В статье расскажу, как подключить электричество к частному дому, когда нужна мощность более 15 киловатт, как правильно рассчитать прибавку и что делать, если сетевая компания откажет.

Что вы узнаете

Рассылка Т—Ж о квартирах и домах

Лайфхаки о покупке, ремонте и съеме жилья — в вашей почте раз в две недели. Бесплатно
Подписаться
Подписываясь, вы принимаете условия передачи данных и политику конфиденциальности

Когда нужна большая мощность для дома

В идеале при строительстве дома нужно сделать проект электрической схемы: проектировщик не только расположит кабели и розетки, чтобы было удобно и красиво, но и посчитает, сколько мощности будут потреблять все приборы. Но в целом этот расчет несложно сделать самостоятельно. Тем более что мощность указана в паспортах приборов.

Как правило, самые «прожорливые» устройства — нагревательные. В частном доме это, в первую очередь, электрокотел. Чем большую площадь он может обогреть, тем больше его мощность.

Еще наверняка потребуется водонагреватель — бойлер. В частных домах обычно ставят накопительные бойлеры.

Обложка статьи

Это простые модели электрокотлов — например, для дачи. Такие потребляют немного электричества, но и отопить ими получится лишь две-три комнаты. Источник: leroymerlin.ru

Это простые модели электрокотлов — например, для дачи. Такие потребляют немного электричества, но и отопить ими получится лишь две-три комнаты. Источник: leroymerlin.ru

Некоторые хозяева покупают котел ровно на 15 кВт в надежде, что он сможет работать на полную мощность при стандартном лимите. Но ведь в доме есть еще и другие электроприборы. Если котел выйдет на полную мощность, а хозяева включат одновременно, например, чайник, то сработает автоматика — свет в доме погаснет. Источник: leroymerlin.ru

Некоторые хозяева покупают котел ровно на 15 кВт в надежде, что он сможет работать на полную мощность при стандартном лимите. Но ведь в доме есть еще и другие электроприборы. Если котел выйдет на полную мощность, а хозяева включат одновременно, например, чайник, то сработает автоматика — свет в доме погаснет. Источник: leroymerlin.ru

Накопительному бойлеру, где вода греется в баке, нужно от 1 до 3 кВт мощности, а самый простой проточный, который греет «на ходу», потребляет 5⁠—⁠6 кВт. Источник: leroymerlin.ru

Накопительному бойлеру, где вода греется в баке, нужно от 1 до 3 кВт мощности, а самый простой проточный, который греет «на ходу», потребляет 5⁠—⁠6 кВт. Источник: leroymerlin.ru

Чтобы правильно рассчитать мощность, нужно учитывать не только имеющиеся приборы, но и те, что появятся в перспективе. Например, сейчас на участке нет теплицы, но через несколько лет владельцы дома планируют сделать теплицу со специальным освещением для лучшего роста овощей и электрическим подогревом грядок.

Расчет делают исходя из предположения, что все приборы могут быть одновременно включены на полную мощность. Только так точно удастся избежать конфликтов, когда в щитке будет выбивать «пробки» из-за того, что несколько устройств включили одновременно.

Пример расчета мощности электричества на дом
Прибор Мощность
Электрокотел 12 кВт
Электроплита 5 кВт
Бойлер 3,5 кВт
Утюг 2,3 кВт
Чайник 2 кВт
Пылесос 2 кВт
Лампы освещения 2 кВт
Стиральная машина 0,6 кВт
Два телевизора 0,28 кВт
Холодильный ларь 0,05 кВт
Холодильник 0,05 кВт
Итого 29,78 кВт
Пример расчета мощности электричества на дом
Прибор Мощность
Электрокотел 12 кВт
Электроплита 5 кВт
Бойлер 3,5 кВт
Утюг 2,3 кВт
Чайник 2 кВт
Пылесос 2 кВт
Лампы освещения 2 кВт
Стиральная машина 0,6 кВт
Два телевизора 0,28 кВт
Холодильный ларь 0,05 кВт
Холодильник 0,05 кВт
Итого 29,78 кВт

Как подать заявку на подключение более 15 киловатт

Когда известна нужная мощность, подают заявку на подключение в сетевую организацию. Владельцы домов часто путают сетевую компанию и энергосбыт. Объясню разницу.

Сетевая компания — это транспортировщик электричества, который владеет подстанциями и кабелями. Сетевая организация отвечает за подключение домов, а также за то, чтобы электричество было нужного качества — например, не прыгало напряжение.

Обложка статьи

Энергосбыт — это сбытовая компания, которая занимается только продажей электричества. Как только дом подключен, квитанции за свет будут приходить с реквизитами энергосбыта. Сетевики и энергосбыт дальше сами разберутся, как делить плату между собой.

Пока мы рассмотрим вариант подключения нового дома, а дальше я отдельно расскажу, как увеличить мощность, если дом уже подключен к стандартным 15 кВт.

Бланк заявки на технологическое присоединение к электросетям утвержден законом и одинаков во всех регионах.

Бланк заявки единый для обычных людей и организаций, из⁠-⁠за этого иногда возникает путаница. Например, частные дома в подавляющем большинстве случаев подключают по третьей категории надежности — к дому идет один кабель, резервной нитки нет. Поэтому в соответствующей графе собственники домов всегда указывают третью категорию

Бланк заявки единый для обычных людей и организаций, из⁠-⁠за этого иногда возникает путаница. Например, частные дома в подавляющем большинстве случаев подключают по третьей категории надежности — к дому идет один кабель, резервной нитки нет. Поэтому в соответствующей графе собственники домов всегда указывают третью категорию

Разберем по пунктам, как заполнить заявку. Для частного дома нужно заполнить пункты 1, 3—5 и 9—10 , все остальные можно оставить как есть.

Пункт 1. Указать фамилию, имя и отчество.

Пункт 3. Указать адрес с индексом, а в пункте 3(1) — СНИЛС.

Пункт 4. Обозначить причину подключения и название объекта. Для нового дома это будут: «новое строительство» и «жилой дом».

Пункт 5. Вписать максимальную мощность энергопринимающих устройств — это и есть мощность в киловаттах, которую мы посчитали заранее.

Пункт 9. Здесь надо выбрать наиболее удобный вариант оплаты.

Пункт 10. Указать гарантирующего поставщика. Гарантирующий поставщик — это энергокомпания, которая обеспечивает электрической энергией. Список гарантирующих поставщиков есть на сайте ФАС России. В некоторых регионах несколько разных гарантирующих поставщиков, в таком случае регион поделен между ними на зоны. Придется зайти на сайт каждого гарантирующего поставщика и выяснить, где он работает. Вариант проще — спросить у соседей, кому они платят за электричество.

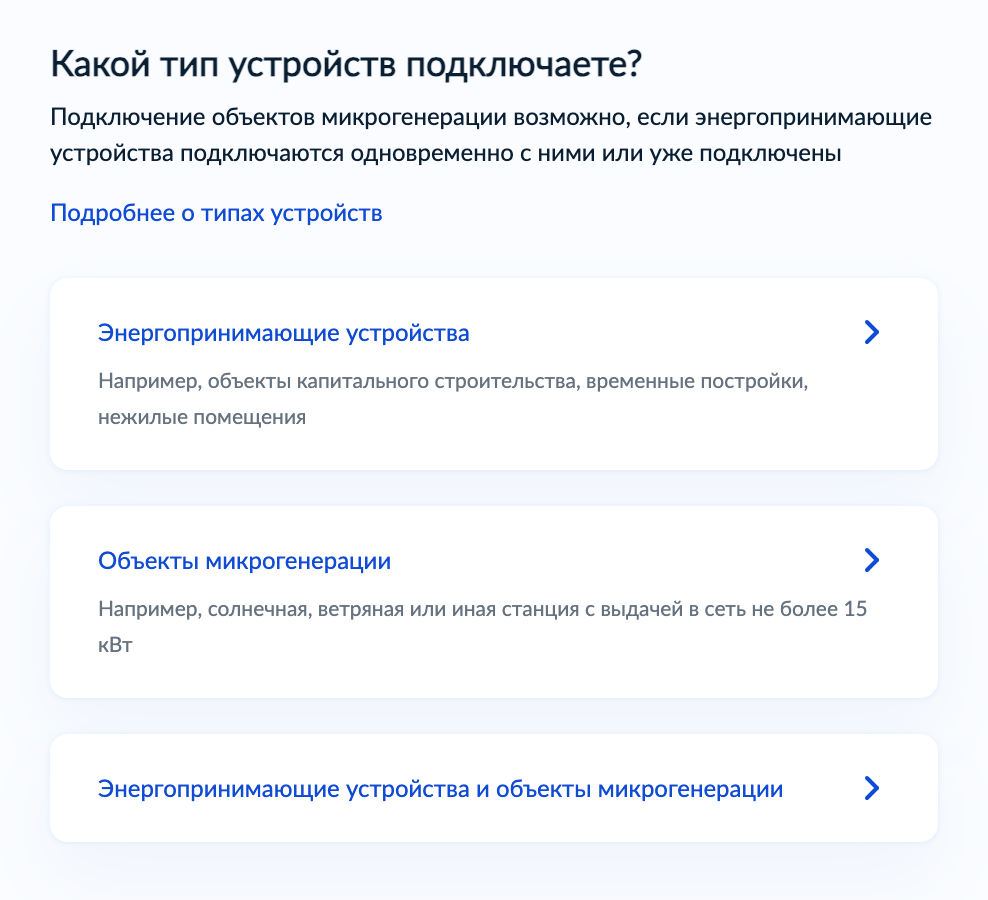

Самый удобный способ заполнить и отправить заявку — через единый портал технологического присоединения. Тогда и ответ на заявку, и вся другая переписка с сетевой компанией будет идти через портал и ничего точно не потеряется.

Обложка статьи

Но также можно отправить заявку в сетевую компанию письмом с описью вложения: тогда потребуется положить в конверт два экземпляра документа, чтобы один потом забрать с подписями и печатями компании. И еще можно отнести заявку лично.

К заявке нужны следующие документы:

  1. План расположения энергопринимающих устройств, которые необходимо присоединить. В законе нет требований к такому плану, поэтому делают кто как может. Обычно просто указывают на публичной кадастровой карте земельный участок. Также можно воспользоваться любым другим картографическим сервисом.
  2. Копии документов на дом. Подойдут выписки из ЕГРН, их давность обычно не имеет значения.
  3. Если подаете заявку очно или почтой, потребуется заполненное согласие на обработку персональных данных. Бланк иногда можно скачать на сайте сетевой компании или же использовать типовую форму.

У сетевой компании есть три дня на проверку заявки: если чего-то не хватает или оформлено неправильно, энергетики должны сообщить об этом. На дополнение или исправление документов отводится еще 20 дней: если за это время владелец дома ничего не сделает, заявку аннулируют.

А если с заявкой сразу все в порядке, то в течение 20 дней сетевая компания отправит проект договора и технические условия подключения. Срок действия технических условий по закону не менее двух и не более пяти лет

Так можно, но все⁠-⁠таки лучше указать кадастровый номер участка, адрес и площадь, чтобы энергетики ничего не перепутали и случайно не сделали расчет для соседнего дома. Источник: utp.rossetimr.ru

Так можно, но все⁠-⁠таки лучше указать кадастровый номер участка, адрес и площадь, чтобы энергетики ничего не перепутали и случайно не сделали расчет для соседнего дома. Источник: utp.rossetimr.ru

Сколько стоит подключение

Прикинуть стоимость подключения можно на портале электросетевых услуг. Правда, и осенью 2022, и зимой 2023 года калькулятор не работал из-за изменения расценок и обновления базы данных. Калькулятор поможет, если хозяин примерно представляет, какая линия нужна, знает сечение кабеля и может выбрать между деревянными и железобетонными опорами.

Точно узнать стоимость подключения можно будет из договора. Сумма в договоре — это как бы денежное выражение технических условий. В отличие от подключения до 15 кВт, для подключения по повышенной мощности нет льгот. То есть не работает условие про расстояние от опор в 300 и 500 метров, когда можно подключиться по низкой ставке в городе и селе соответственно. За присоединение большей мощности платят только по стандартизированным ставкам.

Стандартизированные тарифные ставки — это фиксированные цены, которые утверждает региональная энергетическая комиссия — РЭК — для сетевых компаний. Владелец дома может не задумываться, сколько на самом деле потратит сетевая компания на подключение. Если выйдет больше, чем по стандартизированным ставкам, доплату с хозяина не потребуют. Но если меньше, перерасчет тоже не сделают.

Обложка статьи

Внутри каждой ставки есть разделения.

  • Например, ставка С1 состоит из двух ставок: С1.1 — расходы на подготовку и выдачу технических условий, С1.2 — расходы на проверку выполнения технических условий. Эта ставка дробится еще на две: С1.2.1, если надо подключать до 15 кВт мощности, и С1.2.2, если больше.

Расходы на выполнение технических условий — ставки от С2 до С7. Это самые затратные работы: строительство кабельных линий, подстанций и похожие работы. Последняя ставка, С8 — плата за установку счетчика. Все расходы по этим ставкам оплачивает владелец дома.

Возьмем для примера дом в Свердловской области, который нужно подключить к электросетям в сельской местности. Предположим, для присоединения 25 кВт сетевая компания должна построить 70 м воздушной линии напряжением 0,4 кВ с сечением кабеля не менее 50 мм². Кабель сетевики будут крепить к железобетонным опорам.

Чтобы сделать расчет, выбираем нужные ставки по Свердловской области.

Стандартизированные тарифные ставки по Свердловской области

Стандартизированные тарифные ставки по Свердловской области

Наша основная ставка — С2.3.1.4.2.1 — воздушные линии на железобетонных опорах изолированным алюминиевым проводом сечением от 50 до 100 мм² включительно. По этой ставке строительство километра линии стоит 2 026 216 ₽. То есть 70 метров обойдутся в 141 835 ₽.

Еще нам нужен счетчик — это ставка С8. Внутри этой ставки надо найти трехфазный счетчик прямого включения для напряжения 0,4 кВ — такие ставят в сельской местности. Это ставка С8.2.1 — 25 204 ₽.

Не забываем, что выдача технических условий и их проверка тоже будут в плате за подключение — это ставки С1.1 и С1.2.2, 6960 и 13 755 ₽ соответственно.

Таким образом, плата за технологическое присоединение составит 187 754 ₽. Но это еще не все. Если сетевая компания платит НДС, то к этой сумме прибавляем налог 20%. Получится 225 304,8 ₽.

Обложка статьи

В договоре, возможно, не будет такой детализации, поскольку при подключении более 15 кВт для сетевых компаний нет утвержденной формы договора и они сами решают, раскрывать стоимость или нет. Но по отдельному запросу расчет должны предоставить.

Из расчета видно, что чем дальше дом от ЛЭП, тем подключение дороже. Бывают случаи, когда энергетики просят огромные суммы, например 127 млн рублей, как случилось в Карелии, где надо было построить 35 км электрической линии до частного дома.

А еще бывает, что у собственника дома просят доплатить за работы, которые якобы не учтены в расчете. Это незаконно: сетевая компания не имеет права требовать деньги сверх платы по стандартизированным тарифным ставкам.

Также сетевики не имеют права требовать оплатить реконструкцию электросетевых объектов — например, старой подстанции. Такие объекты стоят на балансе сетевой компании, она и должна их модернизировать за свой счет.

Когда сетевая компания может потребовать индивидуальный проект подключения

Бывает так, что у сетевой компании нет технической возможности присоединить дом. Это означает, что при присоединении:

  1. Будут нарушены условия электроснабжения других домов — например, появятся скачки напряжения.
  2. Смежной сетевой организации придется реконструировать или строить новые объекты.
  3. Понадобится строительство или реконструкция генерирующих объектов, то есть тех, которые вырабатывают электричество, например ГРЭС.
  4. У сетевой компании есть ограничения на максимальную мощность.
  5. Невозможно будет сохранить допустимые параметры в действующей энергосистеме — например, напряжение будет постоянно слишком низким.

Когда есть такие ограничения, сетевая компания выполняет подключение по индивидуальному проекту и плату за присоединение утверждает региональная энергокомиссия. Об этом сетевики в течение 30 дней после получения заявки должны уведомить комиссию — отправить заявку на установление платы. А в течение трех дней после уведомления комиссии — сообщить потребителю, что подключение возможно только по индивидуальному проекту.

Владелец дома может запросить материалы, которые сетевая компания отправила в энергетическую комиссию, выдать их должны за три дня.

Советую сделать такой запрос: по ответу на него будет сразу понятно, сколько сетевики насчитали за подключение. Тарифная комиссия может и не утвердить расчет, но такое происходит редко.

С момента получения материалов у комиссии есть 30 дней, чтобы определиться с платой в рамках индивидуального проекта. Срок может увеличиться, если сетевики что-то не предоставили или ошиблись в расчетах. В таком случае 30 дней будут считаться с того момента, когда в РЭК пришли все нужные документы.

Обложка статьи

Решение тарифной комиссии — это приказ об утверждении платы. Как только он вступит в силу, у сетевой компании есть три дня, чтобы отправить его заявителю.

Основное отличие подключения по индивидуальному проекту от обычного — технические условия на стороне сетевой компании может целиком или частично выполнить сам владелец дома. То есть он может нанять частную строительную компанию, у которой есть нужные допуски, чтобы построить ЛЭП или даже подстанцию.

В договоре заранее прописывают, кто и что будет делать. Размер платы из приказа РЭК в итоге должен уменьшиться на расходы владельца дома, то есть на ту сумму, которую он заплатит подрядчику.

Как оформить документы

Если договор устраивает собственника дома, надо подписать его в течение 10 дней. Можно подписывать по доверенности: например, если электрификацией дома родителей занимается их сын. Заверять доверенность у нотариуса не нужно, но ее копию надо изначально приложить к заявке.

10 дней даются на то, чтобы сделать замечания к договору. Если какие-то пункты не устраивают, то в сетевую организацию отправляют отказ в подписании договора и указывают, что именно не так.

Но не получится изменить договор по своему усмотрению. Например, ни к чему не приведет отказ с мотивировкой «слишком дорого»: дешевле не станет. Главное требование к договору — он должен соответствовать правилам технологического присоединения. Поэтому отказ будет обоснован, только если собственник дома найдет нарушения этих правил. В таком случае сетевики изменят договор, а во всех остальных — ответят, что все правильно и потребитель волен ничего не подписывать и ни к чему не подключаться.

Если сетевая компания отправила проект договора, но через 30 дней не получила никакого ответа, заявка аннулируется. Это не страшно, можно тут же подать новую, никаких санкций за это нет.

Обложка статьи

Когда договор подписан всеми сторонами, сетевая компания обязана в течение двух дней уведомить энергосбыт о том, что у них скоро будет новый пользователь и отправить туда копии документов.

Что сделать в доме до подключения

Собственник дома отвечает за оборудование на своей территории, то есть после счетчика. В техусловиях будет прописано, что именно надо сделать до подключения. Эти требования не зависят от того, какую мощность запрашивали на дом, и обычно сводятся к тому, что надо смонтировать щиток, поставить там автоматические выключатели, а также запастись кабелем, который пойдет от щитка до опоры со счетчиком.

Фактическое присоединение, то есть соединение электросети дома и магистрали, делает сама сетевая компания. Дополнительно за это платить не нужно.

Это пример техусловий, где сказано, что нужно сделать до точки подключения. Многие из требований — рекомендательные. Например, устройство защитного отключения на вводе можно ставить, а можно нет. То же самое с реле защиты от перенапряжения

Это пример техусловий, где сказано, что нужно сделать до точки подключения. Многие из требований — рекомендательные. Например, устройство защитного отключения на вводе можно ставить, а можно нет. То же самое с реле защиты от перенапряжения

В идеале после того, как потребитель выполнил свою часть техусловий, он сообщает об этом сетевикам, они приезжают с проверкой и, если все в порядке, подключают дом. Но на практике могут быть следующие проблемы.

  1. Сетевая компания просит отдельно оплатить установку счетчика. Это незаконно: скорее всего, просто самоуправство отдельных сотрудников. Можно пожаловаться руководству компании или в прокуратуру.
  2. При подключении более 15 кВт мощности сетевая компания требует согласование Ростехнадзора. Якобы нужен акт проверки оборудования в доме о том, что оно выдержит повышенную мощность. На самом деле для подключения по повышенной мощности такое согласование не нужно, об этом прямо сказано в подпункте «г» пункта 7 правил технологического присоединения. А все случаи, когда нужно звать Ростехнадзор, описаны в правилах выдачи разрешений на допуск в эксплуатацию энергопринимающих установок.
  3. Сетевая компания говорит, что опоры надо ставить на участке соседей или прямо рядом с их заборами, поэтому хозяин должен сам идти к этим соседям и договариваться. На самом деле преодолевать все преграды на пути к присоединению — обязанность сетевой компании. Верховный суд подтвердил это.

Уведомление о выполнении техусловий можно подать через личный кабинет на портале техприсоединения, отправить почтой или отнести сетевикам лично.

Некоторые сетевые организации на своих сайтах размещают бланк уведомления о выполнении техусловий

Некоторые сетевые организации на своих сайтах размещают бланк уведомления о выполнении техусловий

В правилах написано, что к уведомлению нужно приложить копии сертификатов соответствия на электрооборудование и проект электропроводки.

Однако для обычной бытовой электрики, например для автоматических выключателей, обязательной сертификации в России нет.

В Градостроительном кодексе РФ сказано, что при строительстве частного дома проект электропроводки не требуется. А в правилах техприсоединения есть оговорка, что если для строительства проект не нужен, то и для подключения электричества он тоже не обязателен.

То есть к уведомлению о выполнении техусловий можно ничего не прикладывать, а отправить его как есть.

Когда сетевая компания получит уведомление, что в доме все готово, у нее есть 10 дней, чтобы это проверить. Придет электрик, осмотрит щиток и кабели и выдаст акт о присоединении. Бывает, что-то сделано не так: например, заявитель повесил щиток, но не смонтировал автоматы или использовал не тот тип кабеля, который прописан в техусловиях. В таком случае инспектор выдаст список замечаний. Когда хозяин устранит их, он должен сообщить об этом в сетевую компанию. У той есть три дня для повторной проверки.

Обложка статьи

Если заявитель затягивает с устранением замечаний и уже год не может ничего сделать, сетевики могут расторгнуть договор через суд. Об этом расскажу ниже.

Свою часть техусловий сетевики должны выполнить:

  • за 4 месяца со дня заключения договора, если участок располагается от электросети на расстоянии не далее 300 метров в городе и 500 метров на селе;
  • за 1 год в остальных случаях.

Как только энергетики выполнят подключение, они должны в течение одного рабочего дня уведомить об этом владельца дома. Уведомление придет в личный кабинет на портале техприсоединения.

Сетевая компания также отправит почтой два экземпляра договора энергоснабжения. Этот договор будет подписан энергосбытом: один экземпляр надо оставить себе, а второй подписать и потом лично отнести в энергосбыт.

Что делать, если отказывают в выделении повышенной мощности

Сетевая компания может сказать, что у нее отсутствует техническая возможность подключить потребителя по повышенной мощности. Мотивировка — резерва мощности просто нет и даже по индивидуальному проекту ничего не получится. Так на самом деле бывает.

Мнение сетевиков можно проверить. Так, сетевые компании обязаны на своих сайтах публиковать информацию о свободной мощности.

А еще в каждом регионе есть подразделения Ростехнадзора, куда можно обратиться и спросить, действительно ли сетевики не могут предоставить нужную мощность. Ростехнадзор обязан ответить в течение 30 дней.

Советую сразу же спросить, возможно ли решить проблему путем присоединения к смежной сети. По закону сетевая организация обязана подать заявку на такое присоединение, если у нее самой недостаточно мощности. Упрощенно говоря, сетевики могут «забрать» мощность у соседней сетевой организации. Но это тоже возможно не всегда.

Формы для заявления в Ростехнадзор нет. Можно просто написать: «01.03.2022 сетевая компания такая-то в ответ на мою заявку о технологическом присоединении дома по адресу такому-то ответила, что отсутствует возможность подключения с предоставлением мощности 25 кВт. Прошу проверить, действительно ли имеется такое ограничение и возможно ли предоставить необходимую мощность путем присоединения к смежной сети».

Если Ростехнадзор ответит, что на самом деле возможность есть, надо написать жалобу в сетевую компанию с приложением ответа от Ростехнадзора. Если не помогло — жаловаться в управление Федеральной антимонопольной службы. ФАС может оштрафовать сетевую компанию на сумму от 100 000 до 500 000 ₽ и обязать выполнить подключение.

Кроме того, можно попробовать добиться подключения нужной мощности через суд.

Если же Ростехнадзор ответил, что мощности действительно нет и даже присоединение к смежной сети вопрос не решит, то ничего не поделать. По закону сетевики обязаны обеспечить только 15 кВт мощности.

Возможен еще вариант, что сетевая компания согласует с другими потребителями уменьшение мощности. К примеру, если к той же сети подключена ферма, половина которой давно заброшена, сетевики могут поговорить с владельцем, чтобы он отказался от части выделенной мощности. Тогда энергетики смогут использовать эту мощность для других подключений. Но на практике такими переговорами сетевые компании занимаются крайне редко.

Как выбрать оптимальный тариф на электричество

Когда сетевая компания подключит дом и подаст электричество, она предоставит договор электроснабжения. Напомню, сетевики лишь предоставят договор, а стороны в этом договоре — энергосбыт и владелец дома.

Если на дом выделена большая мощность, важно правильно подобрать тарифы, по которым потом платить. Сейчас сбытовые компании предлагают для жилых частных домов три варианта.

  1. Одноставочный тариф. Электричество в любое время суток стоит одинаково.
  2. Двухзонный тариф, когда сутки и тарифы разделены надвое: день и ночь. Днем, с 07:00 до 23:00, тариф выше, а ночью ниже.
  3. Трехзонный тариф, где сутки и тарифы поделены на три части — пик, полупик и ночь. Пиковым считается время с 07:00 до 10:00 и с 17:00 до 21:00, полупиковое — с 10:00 до 17:00, а ночь — с 23:00 до 07:00. Для каждой из этих трех зон свой тариф. В пиковое время он максимальный, в полупиковое средний, а ночью — минимальный.

О выборе тарифа надо уведомить энергосбыт. Утвержденного образца такого уведомления нет, поэтому можно просто приложить к договору энергоснабжения бумагу в произвольной форме. В ней указать: «Прошу рассчитывать электропотребление по такому-то тарифу с 01.12.2022». Название тарифа лучше слово в слово переписать из официальных документов. Например: «одноставочный тариф, дифференцированный по двум зонам суток».

Если нужен двух- или трехзонный тариф, то счетчик должен уметь считать электричество по зонам суток. С новыми счетчиками такой проблемы быть не должно, ведь по закону сетевики обязаны ставить интеллектуальные приборы учеты, где такая функция есть по умолчанию.

Закон не ограничивает потребителя, сколько раз менять тарифы и когда. Поэтому можно сколько угодно переходить с тарифа на тариф: для этого нужно каждый раз писать уведомления в энергосбыт и указывать дату перехода.

Чтобы сразу правильно выбрать тариф, надо понять, как работают электроприборы. Можно использовать для расчетов шаблон таблицы. В таблицу вписывают мощности приборов и указывают особенности их использования по времени суток — это нужно для двух- и трехзонного тарифа.

Например, я сделала расчет для дома в Калужской области со стандартным набором бытовой техники и электроники: холодильник, электроплита, стиральная машина, приборы освещения, два ноутбука. Из особенностей — отопление электрокотлом и электрическая печь в бане. Тарифы на электричество узнала на сайте гарантирующего поставщика — Калужской сбытовой компании, еще они есть на сайте министерства конкурентной политики Калужской области.

Вот какие платежи за электричество получились:

  1. Одноставочный тариф — 26 877,87 ₽ в месяц.
  2. Двухзонный тариф — 26 704,22 ₽ в месяц.
  3. Трехзонный тариф — 26 757,69 ₽ в месяц.

Самым выгодным стал двухзонный тариф: его выгода по сравнению с одноставочным тарифом — 1137,17 ₽, по сравнению с трехзонным — 574,12 ₽. Чем больше в доме мощных электроприборов и особенностей их использования по времени суток, тем больше может быть разница между тарифами.

К примеру, если в доме установлена буферная емкость с водой, которую можно нагревать ночью, чтобы потом днем расходовать это тепло для отопления, то нужен двух- или трехзонный тариф. А если у хозяина сварочная мастерская, где он работает в основном днем, то подойдет одноставочный или трехзонный тариф, в котором выделено полупиковое время — дневные рабочие часы.

Любой подобный расчет будет примерным, потому что, например, электрокотел работает по 18 часов в сутки только зимой, а освещение чаще включают тоже зимой, когда темно. Если хочется учесть все это, можно сделать расчет на год, куда включить особенности работы системы отопления и кондиционеров.

В некоторых регионах России введена социальная норма потребления электрической энергии, и это тоже надо учитывать, так как тарифы в пределах социальной нормы и сверх нее различаются. В России регионов с социальной нормой шесть. Это Забайкальский край, Красноярский край, Владимирская, Нижегородская, Орловская и Ростовская области.

Точно распланировать на будущее выгоду не получится, ведь тарифы каждый год растут. Причем рост по зонам суток неравномерен. Например, в Московской области в 2022—2023 годах тарифы в ночной зоне выросли с июля 2022 на 6,4%, с декабря 2022 года — на 14,9%, а в дневной зоне — на 4,1 и 15,6%, в пиковой — на 4,2 и 9%, в полупиковой — на 4 и 9%.

Как увеличить мощность, если дом уже построен и подключен к электричеству

Бывает, что при строительстве дома хозяева заявили стандартную мощность в 15 кВт, но спустя время поняли, что этого мало. Например, дом реконструировали и увеличили площадь отопления или сделали на участке отапливаемые хозпостройки с электрооборудованием.

В таком случае подают заявку на увеличение мощности. Схема та же , что и с технологическим присоединением, только в заявке указывают, что дом уже подключен, и вписывают цифру уже выделенной мощности.

Обложка статьи

Отличие в том, что электросеть до дома уже построена и если она слабовата, то это проблема энергетиков — они обязаны за свой счет сделать реконструкцию. Эти расходы несет сетевая компания, по ним нет стандартизированных тарифных ставок, поэтому сетевики не смогут официально переложить их на владельца дома.

Но увеличение мощности не бесплатная услуга. Ее стоимость будет складываться из стандартизированной ставки С1 — подготовка и выдача техусловий — и иногда из С8 — если надо будет поменять счетчик.

А еще, чтобы увеличить мощность, она должна быть. Сетевики могут ответить, что свободной мощности нет. Опять же возможен вариант запросить мощность у соседней сети, но в таком случае потребителю надо будет понести расходы на соединение двух сетей. Энергетическая комиссия будет рассматривать этот случай индивидуально, она же установит стоимость присоединения.

Так выглядят расценки на увеличение мощности, когда потребовалось соединиться с другой энергосетью. Потребителю выставили счет на 15 750 ₽

Так выглядят расценки на увеличение мощности, когда потребовалось соединиться с другой энергосетью. Потребителю выставили счет на 15 750 ₽

Почему стороны могут расторгнуть договор техприсоединения

И сетевая компания, и владелец дома могут расторгнуть договор техприсоединения и отказаться от подключения.

Сетевая компания может сделать это, если она все подготовила для подключения, но владелец дома больше года не может выполнить свою часть техусловий. Чтобы расторгнуть договор, сетевики обязаны обратиться в суд.

Считается, что потребитель нарушил срок, если:

  1. Не отправил уведомление о выполнении своей части техусловий или уведомление об устранении замечаний.
  2. Уклоняется от проверки выполнения техусловий: не может согласовать время и дату для визита инспектора, не открывает дверь или не берет трубку телефона.
  3. Не устранил замечания, которые нашли при проверке выполнения техусловий.
  4. В течение года не оплатил подключение или оплатил его не полностью.

Владелец дома может отказаться от подключения и разорвать договор в любой момент без объяснения причин. В суд для этого идти не надо, здесь применяются стандартные правила расторжения любого договора.

Владельцу дома придется возместить сетевой компании фактически понесенные ею расходы. То есть если сетевики к моменту отказа от договора успели поставить опору, повесить кабель и смонтировать счетчик, то за это надо будет заплатить.

Если же внесен аванс и его сумма превышает стоимость выполненных работ, компания обязана вернуть неиспользованные средства. Если же аванса недостаточно для покрытия расходов сетевой компании, придется доплатить.

Дата отказа от договора зачастую становится принципиальным моментом, ведь от нее зависит, когда понесла расходы сетевая компания — до отказа или уже после. А от этого зависит, кто их будет оплачивать. Поэтому потребителю стоит зафиксировать момент, когда он заявляет об отказе от заключения договора.

Это можно сделать так:

  1. Если сообщаете об отказе от подключения на сайте сетевой компании через форму — сделайте снимок экрана и сохраните получившееся изображение.
  2. Если отправляете отказ электронной почтой, не удаляйте письмо из папки «Отправленные», а еще распечатайте его.
  3. Если отправляете отказ обычной почтой, оформите опись вложения.
  4. Если подаете заявление лично в офисе сетевой компании, подготовьте два экземпляра и попросите, чтобы там указали дату принятия, входящий номер и фамилию того, кто принял.

Суды принимают и другие доказательства отказа от услуг, например распечатки телефонных звонков на номер исполнителя, но бумаги лишними не будут.

Стоит ли обращаться к посредникам

В интернете много предложений от людей и компаний, которые помогают в технологическом присоединении. Цены на такие услуги варьируются в зависимости от требуемой мощности. Мне попадались на глаза объявления, где предлагали подключить от 15 до 150 кВт за 59 000—130 000 ₽ . Эти деньги владелец дома заплатит дополнительно к стоимости договора техприсоединения.

Сетевые компании с сомнением относятся к посредническим услугам, это видно по объявлениям на официальных сайтах энергетиков. Они говорят, что посредники не смогут ускорить подключение и существенно его упростить. Источник: rossetimr.ru

Сетевые компании с сомнением относятся к посредническим услугам, это видно по объявлениям на официальных сайтах энергетиков. Они говорят, что посредники не смогут ускорить подключение и существенно его упростить. Источник: rossetimr.ru

Мне кажется, если и заключать договор с посредником, то только при условии, что его можно будет расторгнуть на любом из этапов, а платить посреднику по частям, по мере продвижения работ. Ведь может случиться так, что, когда хозяин получит расчет стоимости подключения, то решит повременить или вовсе отказаться от подведения электричества.

Также важно четко прописать, как посредник будет отчитываться о проделанной работе. Лучше требовать документальное письменное подтверждение, иначе потом будет не разобраться, кто кому что обещал и кто что сделал или не сделал.

Иногда посредники просят доверенность на все действия по подключению. Пожалуй, не стоит доверять самого главного — подписывать договор на технологическое присоединение, в рамках которого потребитель соглашается с суммой подключения. Иначе может получиться так, что посредник согласует сумму, которая вас не устроит.

Расценки на услуги посредников. Чем больше мощность, тем больше платить. Источник: expert-energo.ru

Расценки на услуги посредников. Чем больше мощность, тем больше платить. Источник: expert-energo.ru

Памятка для тех, кто будет увеличивать мощность

  1. Сделайте расчет, сколько именно мощности вам требуется. Вариант, когда все приборы работают сразу, маловероятен.
  2. Подайте заявку на подключение.
  3. Получите расчет стоимости и техусловия.
  4. Подпишите договор, если все в порядке.
  5. Выполните свою часть техусловий: установите щиток, автоматы, разведите проводку в доме.
  6. Дождитесь подключения.
  7. Заключите договор энергоснабжения и выберите тариф, по которому будете платить за электричество.

Станьте героем Т⁠—⁠Ж. Пережили ремонт? Расскажите, как все прошло и сколько стоило
Рассказать о ремонте
Обложка — iStock / kadmy
Марина Аршинова
Подключали дом к электричеству? Расскажите, с какими проблемами столкнулись:

Загрузка

Приведённый пример расчета мощности электричества на дом некорректен. Должны применяться коэффициенты спроса и использования учитывающие неодновременность и характер работы электроприемников.
Простое суммирование установленной мощности приведёт к неоправданному завышению запрашиваемых киловатт и переплате.

tanocorridi, этого перечня вполне достаточно для подачи заявки на ТП/ув.мошности. Просто необходимо отразить, для чего нужна запрошенная мощность. Тем более, заполняют заявки обычные люди, которые даже данный перечень не всегда могут составить. А, если требовать применения коэффициентов, то 95% сами подать заявку не смогут.

tanocorridi, т.е. 20 кВт просите или 35 — плата от этого не изменится

tanocorridi, ставок за киловатт сейчас нет, а протяженность кабельной или воздушной линии от количества киловатт не зависят.

Спасибо Автору за подробную и понятную статью!

В прошлом году заплатил за увеличение мощности с 15 до 25 кВт около 50000. Воронежская область.

а в квартире многоквартирного дома можно мощность поднять?

Николай, Николай, можно, только сначала нужно провести общее собрание собственников, и потом при положительном решении управляющая организация подает заявку в сетевую компанию. Посмотрите п. 8.4 Правил технологического присоединения, утв.постановлением Правительства РФ 861

А если ещё остались вопросы, то можете обратится ко мне. Как раз один из посредников, который работает на честных условиях.

Отредактировано

Вадим, есть потребность увеличить присоединенную мощность к частному дому в Московской области, Химки. В настоящее время присоединены 15 кВт, необходимо увеличить мощность до 30-35кВт. Возможно ли воспользоваться Вашими услугами и на каких условиях (по стоимости, составу и срокам)? Ответьте на почту: monitor30@mail.ru

а почему Энергосбыт ? Это же частный случай — не всегда гарантирующий поставщик он.

Екатеринбург, уже 20 лет отказывают поднять мощность выше 5 кВт, нет мощностей. При этом вокруг растут огромные коттеджи и на них мощности всегда находятся.
Тоже самое с газом, у нас в конце линии он почти не идёт, зато постоянно цепляют новых потребителей. Пишем жалобы, они перед проверкой повышают мощность, приходят замеряют что всё в норме и снижают обратно��

Добрый день. Оплатили, почти 45 000 т.р за дополнительные кВт, до 15 кВт, а на столбе Россеть отказывается подключать 2 провода, один провод подключили , на 5 кВт, а два провода не подключают которые подходят от столба к счетчику, говорят платите дополнительно еще
20 000 т.р , это в рамках закона?

Мне (вот только что , территориально — в Свердловской области) при увеличении мощности на уже существующем подключении частного дома с 15 кВт до 21 кВт ( направлял через сайт Россети заявление на добавление мощности на 6кВт ) выставили договор со стоимостью 55 тысяч рублей.
Вижу что из фактических работ — это собственно оформление документов и замена двух трех-фазных рубильников на счетчике с 25А номиналов (они отключатся при превышении потребления в 17кВТ) на 32-х амперные (те допускают до 22кВт), так как вся остальная подводка к дому изначально устанолена с большим запасом(до 50кВт), ограничение имеется только в амперной мощности рубильников на счетчике на столбе)

Т.е. при добавлении мощности это считается как новое присоединение на всю полную мощность, а то что 15 кВт уже было оплачено — несчитова! :- ) Я то настраивался что заплачу только за добавялемые 6кВт, и при нынешних местных тарифах за 1 кВт для фищиков + за документы должен был в районе 20 тысяч уложиться.

PS: Мне добавление мощности на 6кВт нужно было для самых холодных дней зимы, когда не успевает за ночь теплоаккумулятор накопить достаточно тепла за время ночного тарифа чтобы крутить днем по системе отопления нагретую воду с 7 утра до 23 часов ( по моим расчетам как раз 6кВт закрыли бы эту проблему в самых холода). Таких дней унас за зиму не более 30 (когда среднесуточная температура на улице ниже -25 градусов)

Решил что рациональнее эти 55 тысяч потратить на покупку и установку резервного твердотопливного котла , и буду им дотапливать днем при необходимости ( заодно, и если электричества не будет — а в нынешних условиях этого нельзя исключать, не замерзнешь с печкой)

Здравствуйте. Строим дом. Дом большой, темболее муж занимается столярными работами внизу. 15 кв очень мало, решили подать договор на увеличение мощности, пришёл ответ… сумма достаточно огромная, 642000, мы даже не знаем что делать и куда обращаться, темболее строим под семейную ипотеку((

Анастасия, В вашем случае только суд антимонопольный. Мы выиграли без юриста. На первом слушании.

Я все-таки не совсем понял, подскажите пож-та: какое заявление именно на повышение писать (сейчас 15квт и на все не хватает) и куда его правильно адресовать — в сбытовую или в компанию поставщика э/э (у меня Россети)?

Отредактировано

Не упомянули тут, что для передачи документов в Ростехнадзор, необходимо предоставить однолинейную схему на электроустановку, акт о выполнении технических условий и заказать выезд электролаборатории, которая по факту экспертизы должна предоставить технический отчет.

Как подключить электричество к земельному участку и дому

Как подключить электричество к земельному участку и дому

Электричество — первое, что подводят к земельному участку. Если без газа и воды первое время обойтись можно, то без электроэнергии не получится построить дом и тем более жить в нем.

Рассказываем, с чего начинать общение с энергетиками, какие документы собрать и что сделать, чтобы подвели электричество.

О чем вы узнаете

Пошаговая инструкция для подключения дома к электросетям

Коротко вся процедура выглядит так:

  1. Нужно найти электросетевую организацию.
  2. Подготовить документы.
  3. Заключить договор о присоединении к электросетям и договор энергоснабжения.
  4. Выполнить работы, предписанные техническими условиями.
  5. Получить акт о технологическом присоединении.

В каждом их этих этапов множество нюансов. Собрали самую важную информацию по каждому шагу процесса электрификации.

Узнать, кому принадлежат линии электропередачи

Чтобы подключиться к электросетям, поблизости должны быть линии электропередачи. У них есть владелец — государственная электросетевая компания, а еще линия может быть частной и принадлежать предприятию или даже физическому лицу. Но частный собственник не может выставить произвольную цену за подключение, ее в любом случае определяет государство.

Следует учесть, что линии должны быть нужного напряжения. Частные дома обычно запитывают от сетей 0,4 кВ напрямую либо от сетей 6—10 кВ через подстанцию.

Даже если дома еще нет, к участку все равно можно подводить электричество

Даже если дома еще нет, к участку все равно можно подводить электричество

Определить напряжение линии можно по табличкам на опорах. Как правило, в населенных пунктах подключиться можно к линиям 6—10 кВ . Такие ЛЭП внешне выглядят минималистично: деревянные или бетонные опоры, между которыми проброшен единственный черный кабель. У высоковольтных ЛЭП стальные опоры сложной конфигурации, множество неизолированных проводов, подвешенных выше.

Есть несколько способов узнать, кому принадлежат ближайшие сети:

  1. Посмотреть на портале электросетевых услуг Россетей. Там есть подробная информация о подключении к сетям и карта центров питания — можно найти ближайшую к своему дому трансформаторную подстанцию и проверить, есть ли возможность подключиться. Здесь же можно сразу подать заявку на подключение.
  2. Воспользоваться специализированными региональными порталами. Например, в Свердловской области есть региональный портал техприсоединения: можно по адресу дома найти владельца ближайших сетей.
  3. Обратиться в местную администрацию с запросом, кому принадлежат ЛЭП. Ответить обязаны в течение 15 дней.
  4. Посмотреть название компании на ближайшей электрической опоре: на ней должен быть порядковый номер и название обслуживающей организации.

На портале Россетей указаны не ЛЭП, а центры питания — трансформаторные подстанции. В целом здесь можно понять, возможно ли подключение частного дома, но порой без специальных знаний разобраться сложно. Источник: портал⁠-⁠тп.рф

На портале Россетей указаны не ЛЭП, а центры питания — трансформаторные подстанции. В целом здесь можно понять, возможно ли подключение частного дома, но порой без специальных знаний разобраться сложно. Источник: портал⁠-⁠тп.рф

Иногда на опоре указывают собственника линии и телефон. Например, здесь это Пригородный РЭС (район электрических сетей). По этим данным можно понять, куда обращаться за подключением

Иногда на опоре указывают собственника линии и телефон. Например, здесь это Пригородный РЭС (район электрических сетей). По этим данным можно понять, куда обращаться за подключением

Чтобы узнать, в чьей зоне ответственности находится земельный участок, на интерактивной карте нужно ввести его адрес. По правилам техприсоединения расстояние до ЛЭП считают от границы земельного участка. Но если воздушная линия электропередачи проходит прямо по вашей улице, проблем с расстоянием не будет.

На интерактивных картах часто указано, что ближайшая к дому подстанция перегружена и у нее нет резерва, чтобы подключать потребителей. Это общая проблема энергетики, которую называют дефицитом мощности: оборудование подстанций рассчитано на определенную нагрузку и чем подстанция старее, тем меньшую мощность она может обеспечить. Но если у вас частный дом и вы запрашиваете обычную мощность 15 кВт , даже при перегруженной подстанции не имеют права отказать в подключении.

А это региональный портал техприсоединения в Свердловской области. Здесь можно указать свой дом, система автоматически найдет сетевую организацию, подстанцию, рассчитает расстояние до нее по прямой. Здесь ближайшая к нужному дому подстанция перегружена, уровень загрузки больше 105%. Источник: seti.midural.ru

А это региональный портал техприсоединения в Свердловской области. Здесь можно указать свой дом, система автоматически найдет сетевую организацию, подстанцию, рассчитает расстояние до нее по прямой. Здесь ближайшая к нужному дому подстанция перегружена, уровень загрузки больше 105%. Источник: seti.midural.ru

Закон говорит, что энергетики должны подключить частный дом независимо от того, есть или нет техническая возможность, самостоятельно решив вопрос с дефицитом мощности или реконструкцией электросетевого оборудования

В такой ситуации в техусловиях будут прописаны требования об увеличении мощности от смежной сетевой организации и усилении электросети: это может быть модернизация подстанции, строительство новой ЛЭП или увеличение сечения кабеля. Эти требования не касаются хозяев дома, энергетики прописывают их сами для себя.

Как правило, сетевики знают слабые места и закладывают деньги на реконструкцию изношенных линий и оборудования в своих инвестиционных программах. Там, где активно строят новые дома или выделяют участки под ИЖС, энергетики стараются сразу ставить подстанции с большим запасом мощности.

На самом деле сетевые компании делают это не в убыток себе. По закону они могут компенсировать расходы за счет тарифов на электроэнергию

— сетевые организации так и поступают.

Обложка статьи

Подготовить нужные документы для подключения электричества

В правилах подключения приведен исчерпывающий список документов, которые владелец сети может запросить у потребителя. То есть никакие другие бумаги требовать нельзя. Вот этот список.

Заявка на технологическое присоединение. В ней указывают основную информацию об объекте и заявителе: ФИО, контакты, адрес участка, запрашиваемую мощность и уровень напряжения.

План расположения энергопринимающих устройств. Подробный план с указанием точки подключения, координатами и расстоянием вряд ли понадобится энергетикам: они все равно будут проверять возможность подключения по своим программам.

Заказывать план сторонней фирме или специалисту не стоит, это пустая трата денег. Чуть ниже в статье расскажем, как быстро оформить план своими силами.

Перечень и мощность энергопринимающих устройств. При подаче заявки просят список устройств и их мощность. Электричество обычно подключают на участок, когда дома еще нет, так что это скорее формальный перечень. Можно указать, что планируете подключать электроинструмент и сварочный аппарат.

Обложка статьи

Копия документа о праве собственности. Обычно достаточно выписки из ЕГРН.

Доверенность. Нужна, если заявку подает не сам хозяин участка. Например, он принадлежит пенсионерке, а всеми вопросами с коммуникациями занимается ее сын.

К нотариусу ходить не надо, доверенность делают в простой письменной форме. В ней указывают данные владельца участка и того, на чье имя выписывается доверенность

. Обычно достаточно формулировки:

«Доверяю представлять мои интересы в акционерном обществе „Екатеринбургская электросетевая компания“ (АО „ЕЭСК“) по вопросу технологического присоединения энергопринимающих устройств к электрическим сетям, а также по вопросу заключения и исполнения договора купли-продажи электрической энергии/энергоснабжения в отношении следующего объекта». Далее указывают адрес дома.

Еще бывает, что участок зарегистрирован на несовершеннолетнего ребенка. Тогда родителям, чтобы подать заявку, вместо доверенности потребуется свидетельство о рождении.

Копия документа, удостоверяющего личность заявителя. В большинстве случаев это паспорт. Если его по каким-то причинам нет, подойдет военный билет, удостоверение личности военнослужащего или паспорт моряка.

Если все в порядке, в течение 10 дней после подачи заявки должны прислать договор и проект техусловий.

Сетевая компания не имеет права требовать что-либо сверх указанного в списке. Редко, но случается, что энергетики превышают полномочия и начинают просить топографические планы, «привязку к местности» и что-то еще.

В 2020 году в Вологодской области энергетики отказались подключать к сети неразмежеванный участок, так как, по их мнению, было непонятно, куда вести кабель. Антимонопольная служба оштрафовала электросетевую компанию на 50 000 ₽, арбитражный суд оставил это решение в силе. Суд установил, что владелец участка предоставил все документы и обозначил точку подключения на плане. Судья в решении также вежливо заметил, что сетевая компания могла бы просто сделать то, что должна, а не оспаривать штраф ФАС в двух инстанциях.

Обложка статьи

Есть несколько способов направить пакет документов в электросетевую компанию:

  • передать лично в офисе обслуживания;
  • отправить почтой в двух экземплярах с описью вложения;
  • подать через сайт электросетевой компании или специализированный региональный портал.

Если подаете заявку лично, значит, все взаимодействие с энергетиками тоже будет происходить вживую: все документы придется приносить и забирать в офисе.

С 2023 года можно отправить заявление через портал госуслуг. Пока заявки так принимают только «Россети» и «Русгидро». Список компаний расширяется, но сетевые организации сами решают, работать с госуслугами или нет: по закону это добровольно.

Портал госуслуг запрашивает те же особенности подключения, как если подавать заявку через сайт сетевой организации.

Так выглядит начало подачи заявки

Если надо подключить дом к электросетям, выберите «Энергопринимающие устройства»

Если надо подключить дом к электросетям, выберите «Энергопринимающие устройства»

Можно подать заявку на любой дом, не обязательно на свой

Можно подать заявку на любой дом, не обязательно на свой

Нужно указать категорию надежности, напряжение и мощность, дату начала проектирования и желаемую дату подключения, хотя последнее обычно не влияет на сроки: сетевики определяют даты исходя из своих возможностей

Нужно указать категорию надежности, напряжение и мощность, дату начала проектирования и желаемую дату подключения, хотя последнее обычно не влияет на сроки: сетевики определяют даты исходя из своих возможностей

Оплатить подключение разрешается по частям, но об этом надо предупредить заранее

Оплатить подключение разрешается по частям, но об этом надо предупредить заранее

После подачи заявки в кабинет пользователя на госуслугах придет ссылка с доступом в личный кабинет на странице сетевой компании. Общаться с электросетевой компанией придется на ее сайте. Там отслеживают статус заявки, заключают договор о технологическом присоединении, подписывают акты о выполнении техусловий и подключении к сетям. Но если в личном кабинете на сайте электросетевой компании появится замечание к заявке, то уведомление о нем придет и на госуслуги.

Заключить договор о присоединении к электросетям

Все этапы взаимодействия между собственником и электросетевой компанией должны быть прописаны в договоре. Его выдает организация, которая подключает участок или дом. Договор подтверждает, что энергетики окажут услугу по технологическому присоединению.

Технологическое присоединение — это подключение к объектам электросетевого хозяйства (ЛЭП или подстанции) необходимого уровня напряжения. Проще говоря, от опоры ЛЭП проведут кабель к щитку дома — всё, можно разводить проводку и подключать приборы.

Но по закону электросетевая компания выполняет работы до границ земельного участка заявителя: ставит опоры, если их не хватает, монтирует кабель, устанавливает на одну из опор счетчик.

Обложка статьи

Как составить заявку на технологическое присоединение к электрическим сетям. Образцы можно найти на сайтах электросетевых компаний. Заявку можно распечатать, заполнить, приложить к общему списку документов и отправить.

Более удобный вариант — зайти на сайт энергетиков и там оставить заявку. Обычно раздел на сайте так и называется: «Подать заявку на технологическое присоединение». Далее просто следуйте инструкциям.

Чтобы подать заявку на подключение к сетям через сайт, сначала придется зарегистрироваться и войти в личный кабинет. Источник: okenergo.com

Чтобы подать заявку на подключение к сетям через сайт, сначала придется зарегистрироваться и войти в личный кабинет. Источник: okenergo.com

Как сделать план расположения энергопринимающих устройств. Единой формы этого документа нет, требований к нему тоже. Энергетики иногда принимают даже планы, нарисованные от руки. В нем должны быть схематично обозначены все объекты, к которым нужно подвести электричество, то есть готовый или строящийся дом. Также можно указать опоры ЛЭП и подстанцию.

Иногда информация о том, как составить план, есть на сайте электросетевой компании. Но это всего лишь рекомендация. Принять должны любой план. Точно подойдет скриншот с кадастровой карты в масштабе 1:100 , на котором как угодно можно обозначить постройки, коммуникации и опоры ЛЭП.

Так выглядит схема электропринимающих устройств, которую можно нарисовать самостоятельно на компьютере. На плане условно обозначена ЛЭП, счетчик, указаны номиналы автоматов на опоре и в доме

Так выглядит схема электропринимающих устройств, которую можно нарисовать самостоятельно на компьютере. На плане условно обозначена ЛЭП, счетчик, указаны номиналы автоматов на опоре и в доме

Перечень и мощность энергопринимающих устройств. Если в заявке на техприсоединение вы запрашиваете 15 кВт , то все электроприборы в доме в сумме должны потреблять не больше этого. Чтобы посчитать, нужно сложить мощность всех устройств.

Если с пакетом документов все в порядке, договор и счет на его оплату появится в личном кабинете в течение 10 рабочих дней. Если общение ведется на бумаге, срок — 15 дней.

Если сетевая компания отправила проект договора, но через 30 дней не получила ответа, заявка аннулируется. Это не страшно, можно тут же подать новую, никаких санкций за это нет.

Обложка статьи

Получить и выполнить технические условия

Вместе с договором и счетом энергетики пришлют технические условия. В этом документе прописано, что собственник дома должен сделать для подключения. Он отвечает за все оборудование после счетчика.

Обычно требования сводятся к тому, что надо смонтировать щиток, поставить там автоматические выключатели и запастись кабелем, который пойдет от щитка до опоры со счетчиком. Потребитель обязан выполнить свою часть до приезда энергетиков.

Также в документе прописано, что должна выполнить электросетевая компания для присоединения участка.

В техусловиях описываются все характеристики будущего подключения, а также обязанности каждой из сторон. Здесь сетевая организация берет на себя строительство отпайки от существующей воздушной ЛЭП и установку прибора учета

По техусловиям заявитель должен проложить воздушную или подземную линию электропередачи и смонтировать щиток в доме

В техусловиях часто рекомендуют установить вводное устройство защитного отключения (УЗО), которое обесточит дом при пожаре. Это не обязательно, но по возможности лучше так и сделать.

Еще энергетики рекомендуют ставить устройство защиты от импульсного перенапряжения, под которым обычно понимают удар молнии. Этот прибор очень дорогой — если вероятность попадания молнии в вашем регионе крайне мала, можно обойтись без него.

Когда собственник дома сделает свою часть работы, нужно подать уведомление о выполнении техусловий — через личный кабинет на портале техприсоединения, отправить почтой или отнести сетевикам лично. Этим документом вы уведомите, что готовы подключиться. Остальное должны сделать энергетики.

Получить акт о технологическом присоединении

Когда электричество подключили, в течение одного рабочего дня в личном кабинете должен появиться акт о технологическом присоединении. В нем прописаны все условия договора подключения к сетям: сумма оплаты, источник питания, категория потребителя, разрешенная мощность и уровень напряжения. Но главное — документ подтверждает, что заявитель получил электричество. Акт подписывает только электросетевая компания.

После получения документа у заявителя есть 20 рабочих дней, чтобы направить энергетикам замечания. Например, если электричество идет с перебоями или вдруг выключилось и больше не включается, у электросетевой организации есть 10 дней, чтобы исправить нарушения и снова разместить в личном кабинете заявителя документы.

Также акт дает гарантию в шесть месяцев. Если в течение полугода у потребителя возникнут проблемы с электроснабжением и он сможет доказать, что это ошибка энергетиков при подключении, он вправе потребовать от сетевой компании устранить недочеты. Организация обязана будет исправить все бесплатно в течение 20 дней.

Так выглядит акт о технологическом присоединении

Так выглядит акт о технологическом присоединении

Акт о разграничении балансовой принадлежности. Этот документ определяет границы, где за сеть отвечают энергетики, а где — собственник. К примеру, если однажды экскаватор во время работы заденет кабель, который идет от опоры к дому, — это будет проблема хозяев. А если порвет кабель между опорами — разбираться будут энергетики. Иногда разграничение балансовой принадлежности прописано как пункт в акте о техподключении — это законно и нормально.

Обычно в частных домах действует такое же правило, как и в квартирах: за коммуникации до счетчика отвечает поставщик, а все, что после счетчика, — ответственность хозяина. В акте о разграничении балансовой принадлежности может быть прописан другой порядок или уточнен этот. Например, бывает указано в деталях, что граница ответственности — клеммник за счетчиком, который стоит на опоре ЛЭП.

Обложка статьи

Правила подключения к сетям электроснабжения

К электричеству можно подключать как уже построенный частный дом, так и участок без строений. Во втором случае вы просто пользуетесь электроэнергий от щита учета на столбе — это металлический ящик, где расположен счетчик.

Подключаться можно по трем категориям надежности:

  1. Первая, она же приоритетная. Объект питается от двух источников электроэнергии. Так подключают значимые объекты, которым необходимо гарантированное питание. Например, больницы, химические предприятия.
  2. Вторая категория также подразумевает подключение от двух линий, но требования по надежности ниже. Это могут быть школы, другие социальные учреждения, а также неключевые объекты промышленности.
  3. Третья категория надежности — подавляющее большинство потребителей, в том числе все частные дома. Подключение происходит по одной ЛЭП. Такой способ не гарантирует бесперебойную работу — свет может периодически пропадать. Частные собственники, для кого бесперебойная работа света критична, в качестве страховки ставят автономные генераторы, например бензиновые.

Законодательная база. Процедура технологического присоединения описана в «Правилах технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям».

Короткое название документа — правила техприсоединения, или правила подключения к электросетям. Там прописаны права и обязанности граждан и электросетевых организаций. Последние обеспечивают подачу электричества от трансформаторных подстанций до потребителя.

Договор подключения к электросетям публичный, то есть он обязует коммерческую организацию исполнять свои обязанности перед массовым потребителем. Если есть техническая возможность подключения участка или дома, сетевая организация не вправе отказать в заключении договора.

Обложка статьи

Правила подключения с 1 июля 2020 года. С 1 июля 2020 года вступило в силу постановление правительства, которое вводит новые обязанности электросетевых компаний по применению интеллектуальных приборов учета.

Ответственность за счетчики перешла к сетевым компаниям. Людям больше не нужно платить за счетчики и их установку, на что раньше приходилось тратить 10—20 тысяч рублей.

Еще с потребителя снимается вся ответственность за обслуживание и поверку приборов учета. Остается обязанность следить за сохранностью счетчика, если он установлен в зоне ответственности потребителя, то есть в доме или на земельном участке.

Вот какие еще изменения вступили в силу с 1 июля 2020 года:

  1. Больше не нужно ходить с бумагами, теперь все можно делать в электронном виде. Заявка на присоединение подается через портал электросетевых услуг.
  2. Договор заключается автоматически после оплаты заявителем счета за технологическое присоединение.
  3. Сетевая организация обязана размещать в личном кабинете потребителя условия договора, технические условия, счета и инструкции.
  4. Введена обязанность сетевой организации ставить щит учета, вводной автомат и счетчик.

Обложка статьи

Сколько киловатт нужно для частного дома

Как правило, частные дома подключают к электросетям с ограничением по мощности в 15 кВт . Этого достаточно, чтобы работали все бытовые приборы. А если дом отапливается газом, такой мощности хватит с большим запасом.

При расчете стоит учитывать не только приборы, которые уже есть, но и те, что могут появиться. Например, пока на участке нет бани, но через год-два ее построят, и в ней будет электропечь.

На всех приборах есть специальный шильдик или наклейка с указанием мощности. Другой вариант — посмотреть по специальным таблицам, их легко найти в интернете, в том числе они есть на сайтах электросетевых компаний.

Средняя мощность электроприборов
Электроприбор Мощность, Вт
Духовой шкаф 2000—3000
Бойлер 150—200 л 1500—2500
Чайник 1500—2500
Микроволновка 1500—2000
Утюг 1400—2200
Кондиционер 1000—3000
Фен 1000—1200
Стиральная машина 700—1500
Водяной насос 700—1000
Холодильник 400—500
Лампа накаливания 60—100
Телевизор 50—200
Ноутбук 50—100
Светодиодная лампа 5—10
Средняя мощность электроприборов
Электроприбор Мощность, Вт
Духовой шкаф 2000—3000
Бойлер 150—200 л 1500—2500
Чайник 1500—2500
Микроволновка 1500—2000
Утюг 1400—2200
Кондиционер 1000—3000
Фен 1000—1200
Стиральная машинка 700—1500
Водяной насос 700—1000
Холодильник 400—500
Лампа накаливания 60—100
Телевизор 50—200
Ноутбук 50—100
Светодиодная лампа 5—10

Если дом не подключен к газу и отапливается электричеством, нужно больше мощности. Электрический котел потребляет от 6 до 70 кВт . Какой именно понадобится, зависит от площади дома. В среднем, чтобы обогреть 10 м² , требуется примерно 1 кВт тепловой энергии. Значит, для дома площадью 120 м² нужен котел мощностью 12 кВт . Если добавить сюда минимальный набор бытовых приборов на 4—6 кВт , получится больше 16 кВт .

Обложка статьи

Мощность духового шкафа и индукционной плиты в сумме может доходить до 7—9 кВт , если включить все конфорки на максимум. В доме могут быть еще несколько «прожорливых» бытовых приборов. Например, чайник — это около 1,5 кВт , насос в колодце — 0,8 кВт , стиральная машина — 2 кВт , холодильник — 0,7 кВт . В то же время вряд ли возникнет ситуация, когда все приборы будут работать одновременно и на полную мощность.

Можно исходить из следующего:

  • если будет электроотопление, лучше заявиться на все 15 кВт — максимальную мощность для частного дома;
  • если электроотопления не предполагается — провести расчет реальной мощности, но взять хотя бы пару киловатт про запас.

Чтобы рассчитать мощность, которая потребуется в доме с электроотоплением, котел для обогрева придется купить сразу или заранее выбрать модель

Чтобы рассчитать мощность, которая потребуется в доме с электроотоплением, котел для обогрева придется купить сразу или заранее выбрать модель

Однофазное или трехфазное подключение

Однофазное подключение — это 220 В , как в квартире. Кабель идет с тремя жилами: фаза, ноль и заземление.

Трехфазное подключение — это 380 В . Кабель в дом приходит с четырьмя или пятью жилами: три фазы, ноль и заземление.

Практически все бытовые электроприборы рассчитаны на работу в однофазной сети. Но в частном доме чаще делают трехфазный ввод, потому что требуется мощное оборудование, которого нет в квартирах: электрокотел, сварочный аппарат или деревообрабатывающий станок в гараже.

Кроме того, при трехфазном подключении можно распределить всех однофазных потребителей равномерно: одну фазу использовать для питания электропроводки дома, вторую — для бытовых приборов на кухне, а третью — для электроснабжения вспомогательных помещений на участке. Так нагрузка будет равномерно распределена по фазам — это надежнее.

Трехфазное подключение: три толстых черных провода слева — фазы, еще один справа внизу — ноль. Заземление выполнено «автономно», без контакта с сетью

Трехфазное подключение: три толстых черных провода слева — фазы, еще один справа внизу — ноль. Заземление выполнено «автономно», без контакта с сетью

Способы подвода электричества на участок

Щит учета обычно устанавливают на ближайшую к границе участка опору ЛЭП, но также его можно установить на отдельную трубостойку, забор или фасад дома. Место установки согласовывают с электросетевой организацией. Как правило, выбирают металлический щит с уровнем защиты IP54 — устойчивый к влаге и пыли.

Для удобного доступа и визуальной проверки щит монтируется на высоте 1,6—1,8 м над землей. Сетевая организация может поставить щит учета выше — в 2,5—3 м от земли, чтобы избежать кражи счетчиков и проводов. Для потребителя это означает, что придется ставить лестницу каждый раз, когда нужно добраться до счетчика или обесточить дом.

Внутри щита устанавливается вводной автомат и прибор учета — счетчик. После счетчика обычно ставят УЗО — устройство защитного отключения. Оно срабатывает на утечку тока и защищает человека от удара электричеством.

Электрический кабель от ЛЭП к дому можно протянуть по воздуху или под землей. В первом случае сетевая организация устанавливает опоры и протягивает провод по воздуху. Во втором — кабель прокладывают под землей: это позволяет не портить вид висящим проводом.

Воздушный. Для этих целей обычно используется СИП — самонесущий изолированный провод. Он сделан из алюминия или его сплавов, а в качестве изоляции используют специальный полиэтилен, устойчивый к солнечному свету и влаге.

Внутри СИП фазные жилы скручиваются в жгут вокруг нулевой жилы, в центре которой протянут стальной сердечник. Сердечник — это и есть несущая основа всего кабеля. Но бывают облегченные версии СИП без стального провода.

Воздушный способ наиболее простой и удобный: размеры участка и расстояние до дома обычно не требуют установки промежуточных опор. Поэтому кабель тянется напрямую от ближайшего столба ЛЭП к стене дома. Это работа на высоте, поэтому необходимо обратиться к специалистам.

В поселках и деревнях чаще всего электричество подводят воздушным способом

В поселках и деревнях чаще всего электричество подводят воздушным способом

Подземный способ прокладки кабеля к дому — более дорогостоящий вариант:

  1. Необходимо прорыть траншею глубиной не менее 80 см . Если кабель спрятать в гофрированную трубу, можно уменьшить глубину до 50 см .
  2. Если на участке есть кусты, деревья и постройки, их придется огибать, что увеличивает длину кабеля и объем земляных работ.
  3. При таком способе укладки обычно используют дорогие марки медного кабеля — например, бронированный. Он защищен стальными полосами, намотанными по спирали по всей длине провода.

Конструкция бронированного кабеля. Источник: domikelectrica.ru

Конструкция бронированного кабеля. Источник: domikelectrica.ru

Способы ввода электричества в дом

Существует два способа подключения дома к электросетям: либо пройти все процедуры самостоятельно и с минимальными финансовыми вложениями, либо заплатить специалистам — это дороже, но быстрее.

Самостоятельно. По этому пути идут те, у кого есть опыт работы с электрикой. Весь процесс техприсоединения выглядит так:

  1. Владелец участка обращается с заявкой на присоединение к электрическим сетям и получает техусловия.
  2. Самостоятельно выполняет свою часть техусловий: покупает щиток и все наполнение к нему, прокладывает воздушный или подземный провод от щитка до опоры электросетевой компании.
  3. Уведомляет организацию о выполнении своей части ТУ.
  4. Ждет, пока энергетики сделают свою часть работы и предоставят точку присоединения.
  5. Получает акт о техприсоединении, когда электросетевая компания запитает дом.

Для самостоятельного подключения потребуется купить материалы, чтобы собрать щиток и протянуть кабель от ЛЭП до дома. В зависимости от типа прокладки кабеля и сложности работ может потребоваться помощь электрика.

Обложка статьи

Под ключ. Услуга под ключ позволяет быстро подключить электричество. Клиенту не нужно ни о чем беспокоиться, погружаться в предмет и что-либо делать. Фирма сама установит щиток и дотянет кабель до дома. Цены в регионах могут различаться, но везде подобные услуги оказывает множество компаний.

Чтобы найти фирму, представляющую подобную услугу, достаточно вбить в поисковике фразу «электричество под ключ + город».

Пример услуг электромонтажных работ на участке, которые предлагают компании в Екатеринбурге

Пример услуг электромонтажных работ на участке, которые предлагают компании в Екатеринбурге

Сколько стоит подвести электричество на участок

С 1 июля 2022 года условия и стоимость подключения к электросетям изменились, льготного подключения за 550 ₽ больше нет.

Появились две ставки.

Для льготников. С 1 января 2024 года это 1114,07 ₽ за 1 кВт мощности. Такую ставку сетевая компания обязана использовать для:

  1. Членов малоимущей семьи или одиноко проживающих, чей среднедушевой доход ниже регионального прожиточного минимума.
  2. Многодетных семей.
  3. Инвалидов войны, участников Великой Отечественной войны, ветеранов боевых действий, жителей блокадного Ленинграда, нетрудоспособных членов семьи погибших или умерших ветеранов Великой Отечественной войны.
  4. Инвалидов и семей с детьми-инвалидами .
  5. Чернобыльцев, а также подвергшихся радиации на Семипалатинском полигоне, на производственном объединении «Маяк» в 1967 году.
  6. Бывших несовершеннолетних узников фашизма.

Для всех остальных. От 4000 до 10 000 ₽ за 1 кВт , в зависимости от региона. С 1 июля 2024 года минимальная ставка во всех регионах — 5000 ₽ за 1 кВт .

Например, в Свердловской области в 2023 году за 1 кВт брали 7000 ₽, то есть за подключение 15 кВт пришлось бы заплатить 105 000 ₽. В Тверской области ставка выше — 9595,20 ₽ за 1 кВт .

Стоимость подключения сравнивают с платой, рассчитанной по стандартизированным тарифным ставкам. Это своего рода эталон стоимости подключения, который выводят специалисты. Для заключения договора выбирают наименьшую цену.

Обложка статьи

Ставки для льготников и для всех остальных одинаково считаются льготными, так как не покрывают издержек электросетей на подключение. По этим ставкам не получится подсоединиться, если:

  1. Расстояние от границ участка до электросети составляет более 300 м в городах и поселках городского типа и более 500 м в сельской местности. Если расстояние до сети превышает лимиты, сетевики делают индивидуальный расчет подключения. Итоговая сумма зависит от многих факторов: например, от расстояния до ближайших сетей, материала опор, рельефа местности.
  2. Права владения или пользования земельным участком предоставлены на срок не более года.
  3. Хозяин дома за последние три года уже пользовался правом льготного подключения.

Предварительный расчет цены подключения можно сделать самому на калькуляторе стоимости подключения Россетей.

Если сетевая компания согласовала льготное подключение, она не имеет права требовать что-либо сверх суммы в договоре. Но на практике на отдаленных территориях сотрудники энергетических компаний злоупотребляют положением. Они устанавливают свои правила: просят оплатить материалы, транспортные расходы, еще что-то . В таких случаях надо обращаться к руководству энергетической компании, а если и там не отреагировали — в прокуратуру.

Но к плате за подключение нужно добавить расходы на выполнение своей части технических условий. Например, расходы на самостоятельную сборку самого простого распределительного щитка могут составить от 5000 ₽. В эту стоимость входят покупка корпуса, двух шин, рейки и пяти-шести автоматов. Щиток с устройством защитного отключения обойдется от 20 000 ₽.

Также потребуется СИП-кабель , чтобы проложить воздушную линию, — еще около 1500 ₽ за 10 м . Бронированный подземный кабель стоит в раз пять дороже, а для его укладки потребуется мини-экскаватор .

Закопать на участке контур заземления и подвести кабель к щитку — еще от 20 000 до 100 000 ₽ в зависимости от сложности и материалов.

Обложка статьи

Сколько ждать подключения к электросетям

Предельный срок подключения для частных домов с мощностью до 15 кВт — полгода.

В мае 2021 года вступило в силу постановление правительства, которое сократило время ожидания для некоторых заявителей до 30 рабочих дней. Это возможно, если совпадают несколько условий:

  1. Есть возможность подключиться к сетям с напряжением 0,4 кВт . Это самые распространенные сети для электроснабжения, их называют распределительными.
  2. Расстояние от готовых сетей до участка — не более 15 м .
  3. На пути подключения нет чужих земельных участков или объектов недвижимости.
  4. Энергокомпании не придется ничего строить и ставить прибор учета электроэнергии.

Что делать, если энергетики срывают сроки

Минимум, что нужно сделать, — написать в личном кабинете или на сайте компании и напомнить о себе.

В целом нарушение сроков не редкость, хотя самим энергетикам невыгодно затягивать присоединение. Если заявитель пожалуется, энергокомпании грозит штраф от 100 000 до 500 000 ₽. За повторное нарушение, то есть когда один и тот же объект дважды не подключили в течение шести месяцев, штраф составит от 600 000 до 1 000 000 ₽.

Например, в Свердловской области в сентябре 2021 года Екатеринбургскую электросетевую компанию оштрафовали на 700 000 ₽ за повторное нарушение сроков техприсоединения. Годом ранее эта же компания заплатила 300 000 ₽ за нарушение сроков.

Выписать штраф энергетикам могут даже за то, что они своевременно не выслали проект договора и техусловия.

Как правило, когда дело идет к срыву сроков, электросетевые компании пытаются договориться. Объясняют и просят подождать, мотивируя тем, что не всегда срыв сроков — это злой умысел сетевой организации или дезорганизованность в ее работе. Причины бывают следующие.

Опоры нужно поставить в лесу федерального значения. Чтобы согласовать строительство в такой ситуации, нужно 1—3 года .

Сеть надо тянуть через автотрассу, болото или скалу. Здесь сложности скорее технические. Установка для бурения скального грунта может сломаться. Если на пути есть болото, выход один — ждать зимы, когда оно замерзнет, чтобы по нему могла пройти спецтехника.

Надо тянуть линию через соседний участок. Энергетики должны получить согласие собственника этого участка. Обычно он не в восторге, что через его землю пойдет спецтехника и тем более — если придется ставить опоры прямо на участке.

Если договориться не получается, энергетики могут обратиться в суд и потребовать установить сервитут: это когда владельца обязывают обеспечить проход, проезд или место под опоры. Но в этом случае придется платить компенсацию собственнику, поэтому сервитут — крайняя мера.

В МРСК Урала был случай, когда договор на подключение расторгли через суд, так как соседи заявителя были против строительства ЛЭП. После этого Верховный суд обязал сетевые компании самостоятельно разрешать споры соседей и при необходимости устанавливать публичный сервитут.

Сетевая компания просто не успевает обработать все заявки. Ежегодно количество заявок на подключение растет в среднем на 15—20% во всех регионах. Ресурсов на их обработку не хватает.

Обложка статьи

Куда жаловаться на задержку сроков подключения

Электросетевые компании считаются естественными монополиями, поэтому жалобы на них принимает Федеральная антимонопольная служба. Туда и нужно жаловаться на срыв сроков подключения. Можно сделать это лично — в региональном управлении ФАС, через сайт госуслуг или через специальную форму на сайте центрального аппарата ведомства.

Основание для жалобы — «нарушение субъектом естественной монополии правил недискриминационного доступа или установленного порядка подключения к электрическим сетям». Но эту сложную формулировку можно и не использовать, важнее подробно описать ситуацию и приложить документы: договор о подключении, квитанцию об оплате и техусловия.

Срок рассмотрения заявления не больше месяца. В сложных случаях могут продлить срок до 60 дней.

Форма для обращения на сайте ФАС. Лучше сразу выбирать свое региональное управление антимонопольной службы и жаловаться туда: из центрального аппарата жалобу все равно спустят на уровень региона. Источник: fas.gov.ru

Форма для обращения на сайте ФАС. Лучше сразу выбирать свое региональное управление антимонопольной службы и жаловаться туда: из центрального аппарата жалобу все равно спустят на уровень региона. Источник: fas.gov.ru

Как электрифицировать участок и куда обращаться

  1. Если ЛЭП рядом с участком, можно рассчитывать на подключение за 1000 ₽ за кВт для льготников во всех субъектах России и за 5000—9000 ₽ за кВт для остальных заявителей в большинстве регионов. Расстояние должно быть не больше 300 м в городе и не больше 500 м в сельской местности. Его определяют по прямой от границ участка до линии нужного напряжения — 0,4 кВ и ниже. В СНТ расстояние считают от границы территории садоводства или огородничества.
  2. Максимальный срок льготного подключения — шесть месяцев, но энергетики не всегда его соблюдают. На нарушение сроков можно пожаловаться в ФАС.
  3. Закон о техприсоединении несовершенен, и иногда сетевые компании трактуют его в ущерб заявителю: просят не предусмотренные законом документы, требуют доплатить сверх установленной суммы или купить материалы за свой счет. Нужно быть готовым и знать законы, чтобы противостоять этому.

Больше материалов о покупке квартир и домов, обустройстве и ремонтах — в нашем телеграм-канале «Свой угол». Подписывайтесь, чтобы ничего не пропустить: @t_nedviga

Виктор Джин
А вы бы стали ждать или подключились на коммерческой основе?

Загрузка

Ещё два небольших лайфхака. Положим у Вас частный дом, который, вы точно знаете, что будет потреблять более 15 кВт. Заявляйтесь сначала на 15 кВт, подождите, когда Вас подключат и заявитесь на увеличение мощности. Вам это обойдётся значительно дешевле, чем заявляться сразу на полную мощность. Тем более, что счётчик уже будет стоять, плату повторно за него никто брать не вправе (если он, конечно подходит под Вашу увеличенную мощность). Заплатите Вы только за киловатт присоединяемой.
И другая ситуация: у вас есть дом, сети от которого находятся далее 300 метров в городской местности. Заявитесь на 1 кВт. Сети Вам построят, посчитают по тарифу за 1 кВт (кстати, заявители до 150 кВт за стройку сетей не платят, только за мощьность+счётчик согласно утвержденному тарифу, или за один техприс) . А потом заявитесь на увеличение ещё на 14 кВт уже за 550 рублей. Это советы для тех, кому не горит) Потому что времени это займёт больше.

Отредактировано

«Отказать могут в двух случаях: либо ближайшая ЛЭП находится слишком далеко от участка, либо она принадлежит частным лицам. В обоих случаях не получится подключиться за 550 Р: надо тянуть ЛЭП за свой счет или платить собственникам электросети за разрешение подключиться.»

НЕТ.
не вздумайте платить, если принадлежит частным лицам.
Во-первых, они не имеют права брать плату (ФАС вполне их может поставить на место), во-вторых по ПП РФ 861 все проблемы с третьими лицами обязана решать электосетевая организация, то есть в данном случае Ленэнерго обязана была бы согласовывать с этими лицами ваше опосредованное присоединение.

Лично в моём случае я заставил МОЭСК судиться с моим застройщиком как владельцем квартальных сетей в коттеджном посёлке в Подмосковье, мне же это всё равно стоило 550 рублей.

Автор статьи

Ivan, спасибо за ценное замечание! Согласен, что по закону это проблемы сетевой организации. У меня только один вопрос: как суд может принудить собственника, если он не хочет этого. Получается, суд может диктовать собственнику условия, как ему распоряжатья своим имуществом?

Виктор, Да, суд может, и обязывает, есть уже практика. По ПП РФ 861 собственник сетей не вправе препятствовать перетоку электроэнергии и требовать за это плату.
Если он хочет денег, то по процедуре он должен обратиться в местную РЭК (региональную энергетическую комиссию), та рассчитает ему тариф на транзит. При этом тариф он будет получать в итоге с энергосбыта, но не с потребителя.
Это сфера естественных монополий, тут законодательством ограничены права собственника, как в энергетике, так и в водоснабжении и газоснабжении.

Ivan, получается что если у меня проходит по участку газовая труба(частная) ,я могу к ней сделать технологическое присоединение через Леноблгаз .
заранее спасибо !!

О, моя тема!
Согласно 861му физлица до 15 кВт вообще могут забыть о наличии или отсутствии технической возможности. Даже если до Вашего участка 800 метров, сети Вам обязаны построить. Другой разговор, что не за 550 рублей. Кстати, в статье упущен важный момент, для оплаты в 550 рублей, надо заявляться в указанном административном районе не чаще, чем раз в 3 года. И участок (дом) должен быть в собственности или договор аренды зарегистрирован в росреестре (то есть должен быть на срок более 1 года). Кстати, именно интеллектуальный счётчик Вам никто не обязан ставить до 1.06.2022г. Но если Вы подключились ранее и счётчик вышел из строя (закончился срок поверки), то сетевая обязана его заменить уже за свой счёт.

Paula, а скажите, если участок под ижс, а подключить надо магазин на этой участке в перспективе, могут отказать и на основании чего?

Марина, а кто, кроме Вас сейчас знает, что там магазин будет. Заявитесь на техприс ИЖС, а как решите магазин там делать, то просто заявитесь как ИП или ООО на переоформление документов за 1000 рублей (потом можете и на увеличение мощности заявиться, если понадобится, но это другая история). Только учтите, что сейчас техприс не стоит 550 рублей. У нас в крае 4457 рублей за киловатт, у Вас надо уточнять. И физлицо может по этой цене заявиться до 15 кВт. Иначе там вообще запредельные цены.

Paula, о да, точка присоединения должна быть не далее 15 метров от участка (или здания, если вы например обращаетесть за техприсом магазина без земельного участка).

Отредактировано

Уже сделал на коммерческой основе, они кстати указаны у вас на скриншоте. За все про всё получилось 65.000р , но это я еще делал до 1 июля, а так как вы и говорите компания все сделала под ключ, не пришлось погружаться во всё это, да и некогда было. Единственно что щас да это дешевле стало, так как сетевая ставит счетчик сама.

Мне тоже 3 дня назад наконец подключили, я ждал 6 месяцев никто не шевелился, звонил, писал говорят «ждите передано руководству».Прошло ещё 2 месяца.В итоге зарегистрировался на сайте ФАС, написал жалобу в личном кабинете, ссылаясь на статью РФ 9.21. Через 3 дня мне пришёл ответ о возбуждении дела в отношении сетевой организации, а на следующий день позвонили электрики и сказали что «завтра с утра мы приедем и все вам поставим».Приехали такие вежливые целая бригада, привезли столб на тракторе, пробурили, вставили, прикрутили счётчик, дали пульт и попросили подписать заявление об отзыве моего заявления. Так что ребята не бойтесь и жалуетесь в ФАС ссылаясь обязательно на статью 9.21 РФ. И все будет хорошо!

Отредактировано

добавлю про садоводства

как правило, сейчас каждое садоводство имеет свою подстанцию или трансформатор (по крайней мере, в Ленобласти я других не встречал). платы за подключение — нет, она, видимо, входит в стоимость ежегодных взносов (в моём случае — 4000 рублей, включая охрану, чистку дорог от снега, вывоз мусора и тп). столбы уже стоят по всем дорогам и проездам садоводств, как правило, из расчёта 1 столб на 2-3 участка, с которого и запитываются дома. садоводств без разведённого по проездам электричества со столбами я не встречал.

услуги местного электрика стоят 500 рублей за подключение и опломбировку счётчика, сам счётчик — 2000 рублей, 30м кабеля до дома — 500 рублей.

на участок, как правило, выделяется меньше, чем у автора — 5 квт, но у меня, например, 3 соседних участка свободные, поэтому я забрал себе все 15 квт по согласованию с администрацией СТ. тарифы — 2,42р ночной, 4,6р дневной.

итого на подключение ушёл 1 день — просто позвонил электрику, попросил подойти на следующий день, итоговая стоимость подключения — 3000 рублей.

дом тоже топлю электричеством.

Марина, что Вам интересно про временное подключение? Оно выдаётся или для передвижных энергопринимающих устройств или на время строительства. В этих случаях все обязанности по строительству сетей, как далеко бы они не находились, ложаться на плечи потребителя. И если Вы подключитесь по временной схеме за 550 рублей, то по постоянной Вас подключатза те же 550 только через 3 года. Или платите уже совсем другие деньги.

Paula, спасибо, будем иметь в виду.

Игорь, нет. Согласно ПУЭ Электроприемники первой категории в нормальных режимах должны обеспечиваться электроэнергией от двух независимых взаимно резервирующих источников питания, и перерыв их электроснабжения при нарушении электроснабжения от одного из источников питания может быть допущен лишь на время автоматического восстановления питания. По-русски говоря, это два независимых источника (например 2 секции шин одной ТП) и АВР. А то, что Вы пишите, и есть особая группа: 2 независимых источника питания, АВР и третий независимый источник. Без АВР это всего лишь вторая категия, но с 3 источниками.

Отличная статья! А может есть такая же про подключение воды?

Виталий, соответствующая нормативная база существует и по воде, и по газу. много обсуждений можно найти на сайте домфорум

Vlad, как минимум согласно пункту 1.5.36 ПУЭ один коммутационный аппарат до прибора учёта сетевая организация поставить обязана. После ПУ сетевая ставит автомат из соображений, что согласно п. 105 861 ППРФ должен быть расписан последовательный перечень мероприятий фактического присоединения действиями заявителя. Как следствие, инструкцию с подключением к автомату написать явно легче, чем с подключением к счётчику. Да и вообще, это была болезненная тема обсуждения энергетиками. Никому не хотелось бы, чтобы какого-нибудь заявителя ударило током. А щиты учёта ставят по погодным условиям. Плюс защищать свою собственность от вандалов сетевым компаниям как-то надо.

Paula, счетчики типа сплит сетевые ставят без коммутационных аппаратов перед счетчиками. В 861 м не написано, что сетевая обязана ставить автомат. Почему люди воспринимают текст так, загадка.

Влад, добрый вечер уважаемые. Около года начались проблемы с напряжением в домашней сети. Обратился к электрикам , посоветовали поменять старые провода на сип. Купил сип, до счётчика 40 метров. Обратился в Энергосбыт. Сказали подключение по тарифу, плюс за работу каждый метр 200 рублей! Это законно?!

Андрей, добрый вечер, очень много неизвестных в вашем вопросе. Не известно к чьим сетям Вы подключены, что за электрики, какая-то фирма электромонтажная или электросети. у энергосбыта. Зачем подключение по тарифу если Вы и так уже подключены. Сейчас сети, которые идут до счетчика на чьем балансе и как выполнены, где граница балансовой принадлежности?

Статья на 2023 год не актуальна (для подавших заявки после 1 июля 2022 года изменились тарифы подключения), хотя ей перебили дату на 20 января 2023 года

Марина, на верхушке столба устанавливают «умные» счётчики, потребителю выдают пульт для проверки показаний, а об остальном ни слова.

у нас ещё пару лет назад их поставили. удобно — что проверяешь показания через интернет, неудобно — щиток внизу для УЗО всё равно нужен )

Vlad, это я попросил так сделать , все работает, всё в полном порядке

Константин, Да все так делают, И СИП не обжимают, и в Шкафах IP 54 сальники не ставят, и сечение заземляющего проводника на шару берут, всё у всех работает, все в полном порядке. А нормы и правила они для дураков..

дада, все просто, но за установку трубостойки на моем участке ребята взяли 18 тыс. сверх указанных 550р. (за 550р они вам поставят коробку на столбе, провод сами будете тянуть к участку). Плюс обещанный срок установки прибора учета прошел 6 марта, а на мое обращение пришел ответ — установка отложена до 9 апреля из-за недопоставки оборудования. О чем блин они. Счетчики в МО закончились? Можно ли самому купить счетчик и вызвать Россети для его установки.

Кто (а точнее за чей счёт) в таком (если столбы с другой стороны дороги) должны ставить трубостойку? Клиент оплачивает трубостойку или электросети?

Миахил, всегда клиент оплачивает, это не входит в бесплатные услуги, хоть рядом столб, хоть через дорогу от вас. Трубостойку может поставить любой электрик, не обязательно Россети.

На коммерческой наверное подключилась бы. нет ничего хуже чем ждать и догонять.
А вы на трехфазной?��

Мне на столб будут вешать на верху счётчик вниз по столбу провод и ящик просят 8000 ты должна ли я платить

Какой прибор учёта 1 или 3-х тарифный ставится при технологическом подключении частного дома в деревне

Мне как девушке вообще непонятно что делать дальше. Под ключ мне не нужно: от россетей щиток уже на столбе на высоте 5м, акт в лк… посоветовать никого не могут, как дальше-то это в дом завести? В какие конторы обращаться? ��‍♀️

офигеть . мне подключали гараж 2 года (включая оформление регистрации права собственности) 550р + кабель сип 12м + проколочные зажимы + корпус щита = 2000р от гаража до опоры 3м, но хотели за установку и комплектующие 6000р — отказал, подключили бесплатно (месяц ждал), а теперь щит примотанный остатками кабеля СИП отвалился от опоры и висит на кабелях, жду неделю когда повесят или когда ростехнадзор с проверкой придёт

Добрый день! Если не сложно, ответьте, пожалуйста, на дилетантский вопрос.
Мой дом находится на территории садового товарищества. По причине неприязненных отношений председатель СНТ отключил его от электричества. Прокуратура вынесла представление о восстановлении подачи света, по председатель ничего не делает, с него как с гуся вода.
Я обратился в энергоснабжающую организацию с просьбой провести электричество напрямую. Участок является крайним, поэтому коммуникация можно провести, не заходя на территорию СНТ. Получил отказ который мотивировался тем, что в любом случае
я должен согласовать этот вопрос с председателем.
Однако достаточно известный юрист сказал мне, чтобы я не смотря ни на что сделал заявку, предоставил копии документов на дом, оплатил 550 р и настоятельно все зарегистрировал. Уверил, что несмотря на все изложенное обстоятельства сетевая организация обязана в течение полугода провести к моему участку электричество.
Понимаю, что это все теория.
Мой вопрос заключается в следующем: насколько это реально на практике.
Заранее спасибо!

СЕЙЧАС СЧЕТЧИК ОТ 5000Р трехфазный двухтарифный это пипец товарищи

Уведомляем Вас о возможности временного технологического присоединения, предусмотренного разделом VII Правил технологического присоединения энергопринимающих устройств, утвержденных постановлением Правительства РФ от 27.12.2004 № 861.
Как быть с этим . подписали. поторопились.
А подавали на постоянное присоединение.

Я бы подключился на коммерческой основе

Заявитель направляет заявку в сетевую организацию, объекты электросетевого хозяйства которой расположены на наименьшем расстоянии от границ участка заявителя, через Личный кабинет клиента на Портале электросетевых услуг (www.портал-тп-рф.рф).

Сейчас нахожусь тоже в ситуации, когда нужно выбирать путь.
Купил участок в КП, по умолчанию они подводят к участку 10кВт. На вопрос сколько будет стоить подключение на 15кВт, сказали 142тыс.руб, 42 щиток с оборудованием и работой, плюс 100тыс.руб увеличение мощности на 5кВт.
Подключить 10кВт за 30тыс.р готовы.
Думаю может попробовать напрямую запросить подключение энергосбытовой? Но стройку ещё не начал, а при подключении варианта «участок» — нет, а только «участок с домом». Или строить дом пока с генератором, а потом уже подавать запрос на подключение? Или оплатить 142000р без документов (как просят в УК) и получить сейчас щиток готовый? Как считаете?

Автор все верно описал. Единственное, с лета 2022 года плата за ТП повысилась и составляет 3000 руб. за 1 кВт.
Если Вам нужно 15 кВт завезти в дом, то обойдется Вам это в 45000 руб. От количество фаз вводимых в дом это не зависит, только киловатты берутся в расчет. Зато заявку и переписку Россети теперь ведут куда охотнее предыдущих лет.

Спасибо, всё очень доходчиво))

Доброго времени. Такая ситуация, когда-то давно сараи были подключены , даже абонентские ящики были. Но отрезали всех, не знаю по какой причине. Теперь хочу подключить свой сарай, остальные их уже бросили и не держат хозяйство. Столб через дорогу, подскажите мне у главы администрации уточнить почему отключили, и могу ли я сейчас подключиться? Или подскажите Вы мне, куда мне бежать, и какие бумаги мне нужны. Спасибо за ранее.

А у меня такая ситуация ,председатель СНТ попросил у меня 34 тыс за счетчик интеллектуальный ,который будет передавать показания им на комп а они потом в Ленэнерго,ну а провод там и траншея до дома ,это уже как договоритесь с бригадой ,это мошенничество чистой воды ,я написала в Ленэнерго,ответ будет через 7 дней жду ,чем закончится ,перед этим я оплатила в СНТ все инфоструктуры в том числе и 15 кВ ,все обошлось 420 тыс ,вообще наглые еще и счетчик я должна купить у них ,я в шоке

Закончилась лафа в нашем государстве. Энергетики несли убытки. Теперь 3 тыс руб за подключения 1КВт.

Вы конечно за стандартизированные ставки по ТП электроэнергии не слышали? Только пишите про ТП по мощности, а по стандартизированным ставкам дешевле выходит!

Какой вы умничка. спасибо.

Про 3000 за 1кВт — либо устаревшая информация либо ложная. Я подключал в Московской области в апреле 2022года 40кВт по 3 фазам и стоило это мне 60.000р под ключ. За 60р я получил ящик с автоматом на существующем столбе и пульт от счётчика который висит на макушке столба

Всем привет! хотим подключить участок. заявка уже оплачена, ждем.
Вопрос такой — что при подключении необходимо сделать нам? были в россетях, там сказали, что нужен столб, на него щиток и кабель. какой кабель, сотрудник нам не уточнил, столб нужен на расстоянии 15 м от дома. перечитала все ваши обсуждения, и возник вопрос, от дома или от границы участка должно быть 15 метров??
И счетчик мы должны сами покупать или они ставят свой?
У нас установлена опора на границе участка, которую ставили сами, и в договоре от россетей указана опора в поселке , от которой они планируют тянуть кабель к нашей, между ними расстояние около 50 — 60 метров.
Приезжал какой-то непонятный дядя-инженер все с тех же россетей, который сказал, что нашу опору мы поставили зря, и не там, и она не пригодиться, на мой вопрос «почему?» он пожал плечами и не ответил, сказал ждите ТУ.
по телефону горячей линии ничего объяснить не могут, в офисе смотрят как на дурака.
мы столкнулись с подключением первый раз в жизни, и вопросов миллион, а ответить на них некому.

Здравствуйте.У нас коттеджный посёлок.Столбы рядом с участком.Дом будут только строить,но надо электричество уже сейчас,соответственно.Отправили оставлять заявку в энергосети.Что-то я в шоке от цен.Самая оптимальная цена на сайте-90тыс.Я только не могу понять-это для тех,кому нужен столб или нет?Ничего не указано.На какую сумму нам рассчитывать с мощностью в 15 киловатт?

Тема интересна следующей ситуацией. Ленобласть СНТ мощность официальная 2.2 квт. Сети свои, передавать правление не хочет, так как несколько лет назад провода поменяли на СИП и уже за счет взносов установлено на 80% АСКУЭ. Из за распределения мощности всем поставили автоматы на 16 ампер из расчета, что все сразу использовать мощность не будут. Одним из первых индивидуально перешёл, на прямой договор с ПСК, так как там и личный кабинет и квитанции (у нас все платится в правление) через заявку Лен энерго заменило прибор учёта с моего в доме на умный на опоре (на мой участок АСКУЭ от СНТ поставить не успели, председатель отнеслась даже позитивно, что не придется тратиться на хоть и один лишний прибор) Но через правление конечно до 5 киловатт мощность не увеличить, а 3.5 при приездах в зимний период както маловато, средств на покупку дополнительной мощности в самом снт от сетевой нету. Трансформаторная подстанция принадлежала раньше соседнему СНТ, наше лишь платило за совместное использование. Год назад соседнее СНТ передало подстанцию и свои сети в Ленэнерго. Так как наше СНТ передавать свои сети не хочет, подал заявку на увеличение мощности в Лен. Энерго, прислали Т.У. в них указывается, что Лен энерго провести работы:
10.1.1. Построить ВЛ-0,4 кВ направлением от РУ 0,4 кВ ТП-3547 ф.720-09 до границы
земельного участка заявителя. Конфигурацию сети, марку, сечение и протяженность ВЛ-
0,4 кВ уточнить проектом. Трассу новой ВЛ-0,4 кВ определить проектом и согласовать с
землевладельцем.
10.1.2. Смонтировать систему учета электрической энергии на ближайшей опоре новой ВЛ
0,4 кВ от ТП-3547 ф.720-09, с установкой однофазного прибора учета прямого включения
без трансформаторов тока (1 прибор учета)
Интересует мнение, ведь не станут же они ставить новые опоры с другой стороны дороги, чтобы дотянуть линию от той подстанции ко мне, будут пытаться согласовать прокладку линии по опорам самого СНТ? Ну и прибор учёта ведь оставят в данном случаи тот что и так сейчас есть, который сами и ставили просто перекинув с линии снт на свою новую линию?

Добавить комментарий
